2022年二级建造师考试《法规及知识》精讲讲义——2Z202010:建设工程施工许可制度
发布时间:2022-05-26     作者:     分享到:

2022年二级建造师考试《建设工程法规及相关知识》教材精讲讲义——2Z202010:建设工程施工许可制度


2Z202000:施工许可法律制度

章节号

章节名称

2021年

2020年

2019年

2018年

2017年

2Z202000

施工许可法律制度

5

7

4

5

5

主要内容:

2Z202010:建设工程施工许可制度(1-2)

2Z202020:施工企业从业资格制度(1-2)

2Z202030:建造师注册执业制度(2-3)


2Z202010:建设工程施工许可制度(1-2分)

章节

考点

考频指数

2Z202010建设工程施工许可制度

概念

施工许可证的适用范围

※※※

施工许可证的法定批准条件

※※※

证书管理(许可期限)

※※※


2Z202011 施工许可证和开工报告的适用范围

考点1:概念※

【常规方式-施工许可证99%】

项目

内容

时间

在建筑工程施工前

对象

房屋建筑及其附属设施

装修装饰

配套的线路、管道、设备

城镇市政基础设施工程

申领单位

建设单位(业主或项目法人),不是施工单位

审查内容

工程是否符合法定的开工条件

核发单位

县以上住建部门


【特殊方式-开工报告1%】

◆ 开工报告的审批机关(国务院)和审批条件(4项-略) ;

◆ 施工许可证的审批机关(县以上住建部门)和审批条件(8项-详) ;

【注意】法律上的“开工报告”(建设单位报告政府部门,民对官)≠建设监理中的“开工报告”(施工单位报告监理单位,民对民)。


考点2:施工许可证的适用范围※※※

房屋、装饰装修、配套设备、市政基础设施





不需办理施工许可证建设工程

(1)限额以下小型工程;

①工程投资额30万元以下

②建筑面积:300平方米以下

(2)抢险救灾工程;

(3)临时性建筑;

临时

(4)农民自建低层住宅;

(5)批准开工报告的建筑工程

有开工报告

(6)军用房屋

秘密


【真题】根据《建筑工程施工许可管理力法》,下列建设工程开工前建设单位应当申请领取施工许可证的是(      )

A.投资额为25万元的公共厕所

B.建筑面积为325平方米的公园管理用房

C.建筑面积为600平方米的地铁施工临时办公室

D.农民自建低层住宅

【答案】B

【真题】关于施工许可证适用范围的说法,正确的是(     ) 。

A.工程投资额在50万元以下的建筑工程,可以不申请办理施工许可证

B.房屋建筑配套的线路、管道、设备的安装工程,无需申请办理施工许可证

C.建筑面积超过300平方米的临时性房屋建筑需办理施工许可证

D.实行开工报告批准制度的建设工程,不再领取施工许可证

【答案】D

【解析】A,工程投资额在30万元以下的工程,可以不申请施工许可证。B应当申请施工许可证。C临时性房屋无须办理施工许可证。


2Z202012 申请主体和法定批准条件


考点3:施工许可证的法定批准条件※※※(变化)


(一)用地批准手续(取得了土地使用权证)(土地);

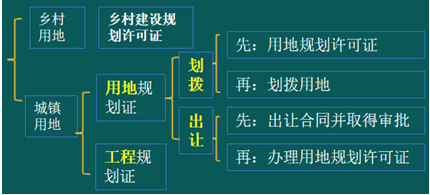

(二)建筑工程规划许可证(规划)


(三)需要征收房屋的,其进度符合施工要求(进度);

(四)已经确定施工企业(有干活的人);

(五)有满足施工需要的资金安排、 施工图纸及技术资料, 建设单位应当提供建设资金已经落实承诺书,施工图设计文件已按规定审查合格;(施工图(合格)+钱(落实));

(六)质量和安全的具体措施(质量+安全);

质量监督手续可与施工许可证合并办理

【真题】根据《建设工程质暈管理条例》,关于建设单位办理工程质量监督手续的说法,正确的是()。

A.可以在开工后持开工报告办理

B.应当与施工图设计文件同步进行

C.可以与施工许可证或者开工报告合并办理

D.应当在领取施工许可证后办理

【答案】C

【真题】在申请领取施工许可证应当具备的条件中,关于施工图纸及技术资料的说法,正确的是()

A.有施工方案设计即可

B.有经审查合格的施工图设计文件

C.有初步设计图纸并通过初步设计审查

D.有注册执业人员签章的施工图

【答案】B


2Z202013 延期开工、核验和重新办理批准的规定


考点4:证书管理(许可期限)※※※



施工许可证

开工报告

开工期限

3个月内

6个月内

延期

延期以两次为限,每次不超过3个月

超过6个月,不予延期

停工

1个月内报告

停工报告

复工

<1年,报告后即可复工

停工满6个月,重新办理

  ≥1年,核验后方可复工

延期核验找发证机关,超过期限自行废止



【真题】根据《建筑法》,下列情形中,符合施工许可证办理和报告制度的是(  )。

A.某工程因故延期开工,向发证机关报告后施工许可证自动延期

B.某工程因地震中止施工,1年后向发证机关报告

C.某工程因洪水中止施工,1个月内向发证机关报告,2个月后自行恢复施工

D.某工程因政府宏观调控停建,1个月内向发证机关报告,1年后恢复施工前报发证机关核验施工许可证

【答案】D

【真题】关于施工许可证申请延期的说法,正确的是( )。

A.自领取施工许可证之日起 6 个月内因故不能按时开工的,应当申请延期

B.延期以 3 次为限,每次不得超过 3 个月

C.既不开工又不申请延期的,施工许可证由发证机关废止

D.超过延期时限的施工许可证,自行废止

【答案】D

【解析】建设单位应当自领取施工许可证之日起 3 个月内开工。因故不能按期开工的,应当向发证机关申请延期;延期以两次为限,每次不超过 3 个月。既不开工又不申请延期或者超过延期时限的,施工许可证自行废止。


2Z202010 建设工程施工许可制度(1-2分)

考点

考频指数

考查重点

概念

施工许可VS开工报告

施工许可证的适用范围

※※※

6个不需要领证情况

施工许可证的法定批准条件

※※※

8个领证条件

证书管理(许可期限)

※※※
