2025年一级建造师考试《水利水电工程管理与实务》易错易考题-第二章试题

    京疆援培注册一级建造师考试频道在分析考试大纲,总结历年考试真题的基础上,携手名师对2025年注册一级建造师考试难点、要点和重要考点进行研究,针对一级建造师考试各科目整理出了易错易考题的内容,京疆援培小编在这里跟考生分享2025年一级建造师考试《水利水电工程管理与实务》易错易考300题 - 第2章水利水电工程施工水流控制与基础处理的试题内容,供考生备考学习之用。

一级建造师《水利水电工程管理与实务》易错易考题

第2章水利水电工程施工水流控制与基础处理

一、单选题

1.帷幕灌浆施工中,采用自下而上分段灌浆法时,先导孔应()进行压水试验。

A.自下而上分段

B.自下而上全段

C.自上而下分段

D.自上而下全段

2.固结灌浆段在最大设计压力下,当注入率不大于()L/min时,继续灌注30min,灌浆可

以结束。

A.0.4

B.0.5

C.0.6

D.1

3.单排孔帷幕灌浆检查孔数量可按灌浆孔数的一定比例确定,检查孔的数量可为灌浆孔总数

的()左右。

A.10%

B.7%

C.3%

D.15%

4.下列可改善龙口水力条件的措施是()。

A.加大分流量

B.双戗截流

C.加大材料供应量

D.增加施工设备投入

5.在河谷狭窄的山区河流新建拱坝宜选用的施工导流方式是()。

A.明渠导流

B.底孔导流

C.束窄河床导流

D.隧洞导流

6.改善龙口水力条件措施不包括()。

A.双戗截流

B.三戗截流

C.宽戗截流

D.单戗截流

7.在河道截流中,采用双戗截流最主要的目的是()。

A.减少截流流量

B.利于通航

C.增加截流施工强度

D.分担落差

8.在截流过程中需架设浮桥及栈桥的截流方法是()。

A.立堵法

B.宽戗截流

C.平堵法

D.水力冲填截流

9.多用于分期导流的后期阶段的导流方式为()。

A.束窄河床导流

B.通过建筑物导流

C.明渠导流

D.隧洞导流

10.下列关于双戗截流的说法,错误的是()。

A.可以分摊落差,减轻截流难度

B.可以避免使用或少使用大块料

C.双线进占龙口均需护底,增加护底工程量

D.龙口落差小,可减小通航难度

11.根据《水利水电工程施工组织设计规范》SL303—2017,装配式钢板桩格形围堰最大挡水

水头不宜大于()m。

A.10

B.20

C.30

D.40

12.围堰是保护水工建筑物干地施工的必要()。

A.挡水建筑物

B.泄水建筑物

C.过水建筑物

D.不过水建筑物

13.根据《水工隧洞设计规范》SL279—2016,导流隧洞弯曲半径不宜小于()倍洞径(或洞

宽)。

A.3

B.4

C.5

D.6

14.()围堰可以有两面挡水的作用。

A.混凝土纵向

B.混凝土横向

C.钢板桩格形

D.木笼

15.如图所示土石围堰的防渗形式属于()。

A.斜墙式

B.斜墙带水平铺盖式

C.垂直防渗墙式

D.灌浆帷幕式

16.如图所示土石围堰的防渗形式属于()。

A.斜墙式

B.斜墙带水平铺盖式

C.垂直防渗墙式

D.灌浆帷幕式

17.根据《水利水电工程施工组织设计规范》SL303—2017,导流明渠弯道半径不宜小于()

倍明渠底宽。

A.3

B.4

C.5

D.6

18.一般情况下,大型基坑排水时间为()d。

A.5~8

B.4~6

C.4~7

D.5~7

19.装配式钢板桩格形围堰适用于在岩石地基或混凝土基座上建造,其最大挡水水头不宜大

于()。

A.15m

B.18m

C.20m

D.30m

20.可与截流戗堤结合,利用开挖弃渣,并可直接利用主体工程开挖装运设备进行机械化快

速施工,我国应用最广泛的围堰形式是()。

A.草土围堰

B.纵向围堰

C.不过水围堰

D.土石围堰

21.高压喷射灌浆的基本方法中,当形成凝结体的桩径为0.7m时,其方法是()。

A.单管法

B.二管法

C.三管法

D.新三管法

22.在防渗墙施工中,在钻凿的圆孔或开挖槽孔内采用()固壁。

A.砂浆

B.泥浆

C.水泥浆

D.混凝土

23.防渗墙质量检查程序应包括墙体质量检查和()。

A.工序质量检查

B.单元工程质量检查

C.分部工程质量检查

D.单位工程质量检查

24.多用于吸浆量大,并有大裂隙存在和孔深不超过15m的情况的是()。

A.循环式灌浆

B.单一式灌浆

C.纯压式灌浆

D.双层灌浆

25.帷幕灌浆施工完成后的质量检查应以检查()为主。

A.灌浆施工过程记录

B.灌浆结果标准

C.检查孔压水试验成果

D.检查孔岩芯获得率

26.灌浆机械不包括()。

A.灌浆泵

B.灌浆压力器

C.浆液搅拌机

D.灌浆记录仪

27.采取铺设砂垫层、塑料多孔排水板等工程措施,使软基表层或内部形成水平或垂直排水通道,加速土中水分的排除,使土固结的地基处理方法为()。

A.挤实法

B.置换法

C.换填法

D.排水法

28.下列导流方式中,属于混凝土坝分段围堰法导流方式的是()导流。

A.明渠

B.隧洞

C.涵管

D.底孔

29.下列关于一次拦断河床围堰导流说法不正确的是()。

A.在湖泊出口处修建水工建筑物时,只修筑上游围堰

B.一次拦断河床围堰导流程序可分为初期、中期和后期导流三个阶段

C.一次拦断河床围堰导流一般适用于枯水期流量不大且河道狭窄的河流

D.在坡降较陡的山区河道上修建水工建筑物,当泄水建筑物出口的水位低于基坑处的河床高程时,只需修建下游围堰

30.下列截流落差中宜选择单戗立堵截流的是()。

A.2.0m

B.4.5m

C.6.0m

D.8.0m

二、多选题

31.坝体临时度汛洪水标准根据()确定。

A.坝型

B.坝前拦洪库容

C.坝前防洪库容

D.坝前兴利库容

E.坝前死库容

32.截流过程涉及的工作包括()。

A.截流戗堤的进占形成龙口

B.合龙

C.龙口范围的加固

D.闭气

E.修筑

33.按围堰与水流方向的相对位置可分为()。

A.上游围堰

B.下游围堰

C.横向围堰

D.纵向围堰

E.过水围堰

34.草土围堰是指先铺一层草捆,然后再铺一层土的草与土的混合结构,断面一般为()。

A.矩形

B.边坡较陡的梯形

C.坡较缓的梯形

D.圆形

E.三角形

35.计算土围堰的堰顶高程,应考虑的因素包括()。

A.河道宽度

B.设计洪水的静水位

C.围堰结构型式

D.波浪高度

E.安全加高值

36.导流底孔布置应遵循的原则包括()。

A.宜布置在近河道主流位置

B.宜与永久泄水建筑物结合布置

C.坝内导流底孔宽度不宜超过该坝段宽度的一半

D.坝内导流底孔宜错缝布置

E.应考虑下闸和封堵施工方便

37.灌浆按浆液材料分为()。

A.水泥灌浆

B.黏土灌浆

C.化学灌浆

D.物理灌浆

E.混凝土灌浆

38.薄防渗墙的成槽方法包括()等。

A.振冲成槽

B.薄型抓斗成槽

C.冲击钻成槽

D.射水法成槽

E.锯槽机成槽

39.下列固结灌浆施工分序的原则中,正确的是()。

A.应按分序加密的原则进行

B.同一区段内,周边孔应先行施工

C.同一坝块内,中间孔应先行施工

D.同一排孔孔与孔之间,可分为二序施工

E.可只分排序不分孔序

40.帷幕灌浆施工过程中,下列情况不得改变浆液浓度的是()。

A.当某一比级浆液的注入量已达300L以上,而灌浆压力和注入率均无改变

B.当某一比级浆液的注入时间已达1h,而灌浆压力和注入率均无改变

C.灌浆压力保持不变,注入率持续减少

D.注入率小于30L/min

E.灌浆注入率保持不变而压力持续升高

三、案例题

41.某施工单位承包了东风水库工程施工,制定的施工方案中部分内容如下:

(1)水库大坝施工采用全段围堰法导流。相关工作内容有:①截流;②围堰填筑;③围堰

拆除;④导流隧洞开挖;⑤下闸蓄水;⑥基坑排水;⑦坝体填筑。

(2)岸坡石方开挖采用钻孔爆破法施工,爆破开挖布置如图所示;隧洞爆破采用电力起爆。

方案要求测量电雷管电阻应采用小流量的通用欧姆表;用于同一爆破线路的康铜桥丝电雷管

的电阻极差不超过0.5Ω;起爆电源开关钥匙由每天负责爆破作业的班组长轮流保管。

施工过程中发生如下事件:

事件1:为了进一步规范水利水电工程施工,对其安全生产管理三类人员进行了安全生产考

核管理,根据《水利水电工程施工安全管理导则》,施工单位对三级安全教育培训情况建立

档案。

事件2:该土坝护坡单元工程抽样检验有不合格情况,针对上述情况,监理单位要求施工单

位进行处理并责成其进行整改。

事件3:该工程项目单元工程质量评定表由监理人填写,土坝单位工程完工验收由承包人主

持。工程截流验收及移民档案验收由项目法人主持。

【问题】

1.指出施工方案(1)中①~⑦工作的合理施工顺序(用序号表示)。

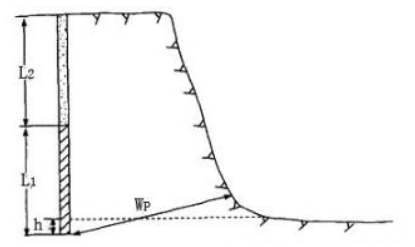

2.指出图中参数Wp、L1、L2、h的名称;指出并改正施工方案(2)中关于爆破作业的不妥之处。

3.指出安管人员、三级教育的具体内容以及水利安全生产信息包括哪些信息。

4.指出单元工程抽样检验不合格的具体处理措施以及处理后的质量等级。

5.根据水利工程验收和质量评定的有关规定,指出事件3中存在的不妥之处并提出正确做法。

42.某水闸除险加固工程主要工程内容包括:加固老闸,扩建新闸,开挖引河等。工程平面

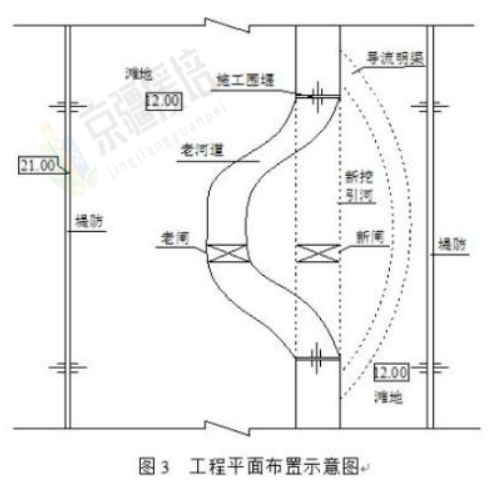

布置示意图如图3所示。

施工合同约定工程施工总工期为3年。工程所在地主汛期为6~9月份,扩建新闸、加固老

闸安排在非汛期施工,相应施工期设计洪水水位为10.0m,该工程施工中发生了如下事件:

事件一:施工单位根据本工程具体条件和总体进度计划安排,提出的施工导流方案如图3

所示。工程附近无现有河道可供施工导流,施工单位采用的导流方案为一次拦断河床(全段)

围堰法施工,具体施工组织方案是在一个非汛期施工完成扩建新闸和加固老闸,在新闸和老

闸上、下游填筑施工围堰,期间利用新挖导流明渠导流。监理单位审核后,认为开挖导流明

渠工程量较大,应结合现场条件和总体工期安排,优化施工导流方案和施工组织方案。

事件二:施工单位优化施工导流方案和施工组织方案报监理单位审批,并开展施工导流工程

设计,其中施工围堰采用均质土围堰,围堰工程级别为4级,波浪高度为0.8m。

【问题】

1.根据事件一,提出适宜的施工导流方案及相应的施工组织方案。

2.根据《水利水电工程施工组织设计规范》(SL303-2004),计算事件二中施工围堰的设计

顶高程;该围堰的边坡稳定安全系数最小应为多少?

3.截流工程是整个水利枢纽施工的关键,它的成败直接影响工程进度。指出减少截流难度的

主要技术措施。

4.根据水利工程建设安全生产的有关规定,工程各参建单位内部安全工作责任如何划分?

答案及解析

一、单选题

1.【答案】C

【解析】帷幕灌浆先导孔、质量检查孔应自上而下分段进行压水试验,压水试验宜采用单点

法。

2.【答案】D

【解析】固结灌浆中,各灌浆段灌浆的结束条件应根据地质条件和工程要求确定。当灌浆段

在最大设计压力下,注入率不大于1L/min时,继续灌注30min后,可结束灌浆。

3.【答案】A

【解析】帷幕灌浆检查孔数量可按灌浆孔数的一定比例确定。单排孔帷幕时,检查孔数量可

为灌浆孔总数的10%左右,多排孔帷幕时,检查孔的数量可按主排孔数10%左右。一个坝段

或一个单元工程内,至少应布置一个检查孔。

4.【答案】B

【解析】龙口水力条件是影响截流的重要因素,改善龙口水力条件的措施有双戗截流、三戗

截流、宽戗截流、平抛垫底等。

5.【答案】D

【解析】隧洞导流是在河岸边开挖隧洞,在基坑的上下游修筑围堰,一次性拦断河床形成基

坑,保护主体建筑物干地施工,天然河道水流全部或部分由导流隧洞下泄的导流方式。这种

导流方法适用于河谷狭窄、两岸地形陡峻、山岩坚实的山区河流。

A选项,明渠导流是在河岸或河滩上开挖渠道,在基坑的上下游修建横向围堰,河道的水流

经渠道下泄。

B选项,底孔导流,指在混凝土坝体内修建临时性或永久性底孔,导流时部分或全部导流流

量通过底孔下泄。在分段分期施工混凝土坝时,可以考虑。

C选项,束窄河床导流通常用于分期导流的前期阶段,特别是一期导流。其泄水道是被围堰

束窄后的河床。

6.【答案】D

【解析】本题考查的是减小截流难度的技术措施。

改善龙口水力条件措施有双戗截流、三戗截流、宽戗截流、平抛垫底等。

7.【答案】D

【解析】双戗截流采取上下游二道戗堤,协同进行截流,以分担落差。

助教点睛:双戗进占时,上下游两道戗堤会协同工作,形成一个合力,使得水流在截流过程

中的落差得以分散。由于两道戗堤的存在,水流在穿越这两道戗堤时,其流速和冲击力都会

被两道戗堤所吸收和分散,从而降低了单一戗堤所承受的压力和冲击力。

8.【答案】C

【解析】本题考查的是截流方式。

平堵法是在截流过程中需架设浮桥及栈桥的截流方法。

9.【答案】B

【解析】本题考查的是分期围堰导流。

通过建筑物导流的主要方式,包括设置在混凝土坝体中的底孔导流、混凝土坝体上预留缺口

导流、梳齿孔导流,平原河道上低水头河床式径流电站可采用厂房导流等。这种导流方式多

用于分期导流的后期阶段。

束窄河床导流多用于分期围堰导流的前期阶段;明渠导流和隧洞导流都属于一次拦断河床围

堰导流。

10.【答案】D

【解析】双戗进占,可以起到分摊落差,减轻截流难度,便于就地取材,避免使用或少使用

大块料、人工块料的好处。但双线施工,施工组织较单戗截流复杂;二戗堤进度要求严格,

指挥不易;软基截流,若双线进占龙口均要求护底,则大大增加了护底的工程量;在通航河

道,船只需要经过两个龙口,困难较多,因此双戗截流应谨慎采用。

11.【答案】C

【解析】装配式钢板桩格形围堰适用于在岩石地基或混凝土基座上建造,其最大挡水水头不

宜大于30m;打入式钢板桩围堰适用于细砂砾石层地基,其最大挡水水头不宜大于20m。

【提示】结构的差异:装配式钢板桩格形围堰是一种格形结构,能够提供更好的整体稳定性,

承受更大的侧向压力。而打入式钢板桩围堰是一种简单的板桩结构,其承受侧向压力的能力

相对较小,因此需要较小的挡水水头。

施工方法的差异:装配式钢板桩格形围堰需要预制和安装,其施工难度较大,需要更高的技

术水平。而打入式钢板桩围堰的施工相对简单,不需要预制和安装,因此其对挡水水头的要

求较低。

安全系数的考虑:在实际应用中,为了确保围堰的安全性和稳定性,需要对挡水水头进行限

制。由于装配式钢板桩格形围堰需要承受更大的侧向压力,为了确保其安全性,设计时需要

将挡水水头控制在一定范围内。而打入式钢板桩围堰由于承受的侧向压力较小,可以适当提

高挡水水头。

12.【答案】A

【解析】围堰是导流工程中的临时性挡水建筑物,用来围护施工基坑,保证水工建筑物能在

干地施工。

13.【答案】C

【解析】导流隧洞弯曲半径不宜小于5倍洞径(或洞宽),转角不宜大于60°,且应在弯

段首尾设置直线段,其长度不宜小于5倍洞径(或洞宽)。高流速有压隧洞弯曲半径和转角

宜通过试验确定。

14.【答案】A

【解析】本题考查的是围堰的类型。

分段围堰法导流施工中,用混凝土浇筑的纵向围堰可以两面挡水,而且可与永久建筑物相结

合作为坝体或闸室体的一部分。

15.【答案】C

【解析】本题考查的是围堰的类型。

土石围堰的防渗结构形式有斜墙式、斜墙带水平铺盖式、垂直防渗墙式及灌浆帷幕式等。题

干中所示图形为垂直防渗墙式。

16.【答案】A

【解析】本题考查的是围堰的类型。

上图为斜墙式。

17.【答案】A

【解析】弯道半径不宜小于3倍明渠底宽,进出口轴线与河道主流方向的夹角宜小于30°,

避免泄洪时对上下游沿岸及施工设施产生冲刷。

18.【答案】D

【解析】本题考查的是初期排水。

一般情况下,排水时间:大型基坑可采用5~7d,中型基坑可采用3~5d。

19.【答案】D

【解析】本题考查的是围堰的类型。

装配式钢板桩格形围堰适用于在岩石地基或混凝土基座上建造,其最大挡水水头不宜大于30m。

20.【答案】D

【解析】土石围堰可与截流戗堤结合,可利用开挖弃渣,并可直接利用主体工程开挖装运设

备进行机械化快速施工,是我国应用最广泛的围堰类型。

21.【答案】A

【解析】高压喷射灌浆

单管法形成凝结体的范围较小,一般桩径为0.5~0.9m。

22.【答案】B

【解析】防渗墙是使用专用机具钻凿圆孔或直接开挖槽孔,以泥浆固壁,孔内浇灌混凝土或

其他防渗材料等,或安装预制混凝土构件,而形成连续的地下墙体。

23.【答案】A

【解析】防渗墙质量检查程序应包括工序质量检查和墙体质量检查。

工序质量检查(过程检查),墙体质量检查(结果检查)

24.【答案】C

【解析】本题考查的是灌浆方式和灌浆方法。

纯压式灌浆多用于吸浆量大,并有大裂隙存在和孔深不超过15m的情况。

25.【答案】C

【解析】本题考查的是帷幕灌浆。帷幕灌浆工程质量的评价应以检查孔压水试验成果为主要

依据,结合施工成果资料和其他检验测试资料进行综合分析确定。

26.【答案】B

【解析】本题考查的是钻孔灌浆用的机械设备。

灌浆机械主要有:灌浆泵、制浆机、灌浆记录仪及灌浆管路等。

27.【答案】D

【解析】排水法是采取相应措施如砂垫层、排水井、塑料多孔排水板等,使软基表层或内部

形成水平或垂直排水通道,然后在土壤自重或外荷压载作用下,加速土壤中水分的排除,使

土壤固结的一种方法。

选项A,挤实法是将某些填料如砂、碎石或生石灰等用冲击、振动或两者兼而有之的方法压

入土中,形成一个个的柱体,将原土层挤实,从而增加地基强度的一种方法。

选项B,置换法是将建筑物基础底面以下一定范围内的软弱土层挖去,换填无侵蚀性及低压

缩性的散粒材料,从而加速软土固结的一种方法。

选项C,可将建筑物荷载传到深部地基,起增大承载力,减小或调整沉降等作用。

28.【答案】D

【解析】本题考查的是分期围堰导流。

分段围堰法导流方式包括设置在混凝土坝体中的底孔导流、混凝土坝体上预留缺口导流、梳

齿孔导流,平原河道上低水头河床式径流电站可采用厂房导流等。

明渠、隧洞、涵管都属于辅助导流。

29.【答案】D

【解析】一次拦断河床围堰导流,又称为全段围堰法导流,是指在河床内距主体工程轴线(如

大坝、水闸等)上下游一定的距离,修筑围堰,一次性截断河道,使河道中的水流经河床外

修建的临时泄水建筑物或永久泄水建筑物下泄,故又称河床外导流。当在湖泊出口处修建水

工建筑物时,有可能只修筑上游围堰。在坡降较陡的山区河道上修建水工建筑物,当泄水建

筑物出口的水位低于基坑处的河床高程时,不需修建下游围堰。一次拦断河床围堰导流一般

适用于枯水期流量不大且河道狭窄的河流。

一次拦断河床围堰导流程序可分为初期、中期和后期导流三个阶段。

30.【答案】A

【解析】本题考查的是截流方式。

截流落差不超过4.0m时,宜选择单戗立堵截流。截流流量大且落差大于4.0m时,宜选择双

戗立堵截流。

二、多选题

31.【答案】AB

【解析】本题考查的是施工导流标准。

坝体临时度汛洪水标准:根据坝型和坝前拦洪库容确定。

32.【答案】ABCD

【解析】本题考查的是截流方式

截流过程包括截流戗堤的进占形成龙口、龙口范围的加固、合龙和闭气等工作。

33.【答案】CD

【解析】本题考查的是围堰的类型。

按围堰与水流方向的相对位置可分为横向围堰、纵向围堰。

34.【答案】AB

【解析】草土围堰是指先铺一层草捆,然后再铺一层土的草与土的混合结构,断面一般为矩

形或边坡较陡的梯形。

35.【答案】BDE

【解析】围堰稳定及堰顶高程

堰顶高程不低于设计洪水的静水位与波浪高度及堰顶安全加高值之和。

36.【答案】ABCE

【解析】导流底孔布置应遵循下列原则:

(1)宜布置在近河道主流位置。

(2)宜与永久泄水建筑物结合布置。

(3)坝内导流底孔宽度不宜超过该坝段宽度的一半,并宜骑缝布置。

(4)应考虑下闸和封堵施工方便。

37.【答案】ABC

【解析】本题考查的是灌浆分类。

灌浆按浆液材料分:水泥灌浆、黏土灌浆和化学灌浆等。

38.【答案】BCDE

【解析】薄防渗墙的成槽可根据地质条件选用薄型抓斗成槽、冲击钻成槽、射水法成槽和锯

槽机成槽等方法。

39.【答案】ABDE

【解析】固结灌浆应按分序加密的原则进行。同一区段或同一坝块内,周边孔应先行施工。

其余部位灌浆孔排与排之间和同一排孔孔与孔之间,可分为二序施工,也可只分排序不分孔

序或只分孔序不分排序。

40.【答案】CE

【解析】当采用多级水胶比浆液灌注时,浆液变换应符合下列原则:

(1)当灌浆压力保持不变,注入率持续减少时,或注入率不变而压力持续升高时,不应改

变水胶比。

(2)当某级浆液注入量已达到300L以上时,或灌浆时间已达到30min时,而灌浆压力和注

入率均无改变或改变不显著时,应改浓一级水胶比。

(3)当注入率大于30L/min时,可根据具体情况越级变浓。灌浆过程中,灌浆压力或注入

率突然改变较大时,应立即查明原因,采取相应的措施处理。

三、案例题

41.【答案】1.合理施工顺序④→①→②→⑥→⑦→③→⑤。

2.(1)WP-底盘抵抗线;L1-装药深度;L2-堵塞深度;h-超钻深度;

(2)不妥之处:测量电雷管电阻应采用小流量的通用欧姆表。

改正:测量电阻只许使用经过检查的专用爆破测试仪表或线路电桥,严禁使用其他电气仪表

进行量测;

不妥之处:用于同一爆破线路的康铜桥丝电雷管的电阻极差不超过0.5Ω。

改正:康铜桥丝电雷管的电阻极差不得超过0.25Ω;

不妥之处:起爆电源开关钥匙由每天负责爆破作业的班组长轮流保管;

改正:起爆电源的开关必须专用并上锁,其钥匙由专人保管。

3.安管人员:企业主要负责人、项目负责人、专职安全生产管理人员;

三级教育:公司教育、项目部教育、班组教育。

水利安全生产信息包括基本信息、危险源信息、隐患信息、事故信息和应急管理信息。

4.(1)护坡单元工程质量不合格时,应按合同要求进行处理或返工重做,并经重新检验且

合格后方可进行后续工程。

(2)①全部返工重做的,可重新评定质量等级;

②经加固补强并经设计和监理单位鉴定能达到设计要求时,其质量评为合格;

③处理后的工程部分质量指标仍达不到设计要求时,经设计复核,项目法人及监理单位确认

能满足安全和使用功能要求的,可不再进行处理;或经加固补强后,改变了外形尺寸或造成

工程永久性缺陷的,经项目法人、监理及设计单位确认能基本满足设计要求,其质量可定为

合格,但应按规定进行质量缺陷备案。

5.不妥之处:工程项目单元工程质量评定表监理人填写;

正确做法:单元质量评定表应该由承包人(施工单位)填写。

不妥之处:土坝单位工程完工验收由承包人主持;

正确做法:单位工程完工验收应该由项目法人主持。

不妥之处:工程截流验收由项目法人主持不妥;

正确做法:工程截流验收应该由竣工验收主持单位或其委托单位主持。

42.【答案】1.(1)适宜的施工导流方案:应采用分期围堰导流,新建引河和河道互为导流,

取消明渠导流方案;

(2)施工组织方案:先进行新建引河、新建闸施工,利用老河道导流;完工后在老河道上

下游进行围堰截流,利用新河道导流,进行老闸加固;完工后拆除围堰。

总原则:扩建新闸和开挖引河时用老闸进行导流,加固老闸时用新闸进行导流。

2.(1)施工围堰的设计顶高程:10+0.8+0.5=11.3m;

(2)围堰的边坡稳定安全系数最小应为1.05。

3.减少截流难度的主要技术措施包括:加大分流量,改善分流条件;改善龙口水力条件;增

大抛投料的稳定性,减少块料流失;加大截流施工强度;合理选择截流时段等。

4.项目法人、承包人和设计单位的行政正职是安全工作的第一责任者,对建设项目或本单位

的安全工作负领导责任。各单位在工程项目上的行政负责人分别对本单位在工程建设中的安

全工作负直接领导责任。

课程推荐:

     2025年一级建造师考试辅导VIP班网络课程简章

     2025年一级建造师考试辅导拔高冲刺班网络课程简章

     2025年一级建造师考试辅导巧练刷题班网络课程简章

     2025年一级建造师考试辅导基础无忧班网络课程简章

     2025年一级建造师考试辅导启航精讲全科班课程简章

     2025年一级建造师考试辅导单科突破班网络课程简章

登录京疆援培网校一级建造师课程频道试听课程:点击开始在线试听课程

手机扫码登录一级建造师课程频道

2025年度一级建造师考试辅导网络课程快速报名通道:点击在线试学报名

手机扫码试学报名
