2025年一级建造师考试《机电工程管理与实务》易错易考题-第四章试题(2)
京疆援培注册一级建造师考试频道在分析考试大纲,总结历年考试真题的基础上,携手名师对2025年注册一级建造师考试难点、要点和重要考点进行研究,针对一级建造师考试各科目整理出了易错易考题的内容,京疆援培小编在这里跟考生分享2025年一级建造师考试《机电工程管理与实务》易错易考300题 - 第4章工业机电工程安装技术的试题内容,供考生备考学习之用。
2025年一级建造师考试《机电工程管理与实务》易错易考300题 - 第4章工业机电工程安装技术试题
第4章工业机电工程安装技术
二、多项选择题
72.设备基础按基础的组成材料不同分为()。
A.素混凝土基础
B.钢筋混凝土基础
C.绝热层基础
D.垫层基础
E.构架式基础
73.高炉炉体框架由()。
A.炉体下部框架
B.炉体上部框架
C.炉体中部框架
D.炉顶刚架
E.炉底刚架
74.下列关于设备安装精度影响因素的说法,正确的有()。
A.设备基础对安装精度的影响主要是强度、沉降、抗振性能
B.垫铁的强度和厚度会对安装精度造成影响
C.设备灌浆对安装精度的影响主要是强度和硬度
D.地脚螺栓对安装精度的影响主要是垂直度和紧固力
E.设备制造对安装精度的影响主要是加工精度和装配精度
75.下列关于工业管道系统试验前应具备的条件,说法错误的是()。
A.管道系统已经按程序全部施工完毕
B.管道试验方案已批准
C.管道上的膨胀节已拆除
D.管道已按试验要求进行加固
E.待试管道与无关系统已用盲板或其他隔离措施隔开
76.管道气压试验介质,以选用()气体为宜。
A.空气
B.氮气
C.氧气
D.天然气
E.一氧化碳
77.下列防雷措施,说法正确的是()
A.发电厂通常采用阀型接闪器,变电站采用金属氧化物接闪器。
B.在靠近变电站的进线,必须架设1~2km的接闪线保护,用于限制流经接闪器的雷电流和限制入侵波的陡度
C.装设独立的接闪针或接闪线,保护建筑物和构筑物及突出屋面的物体
D.有爆炸危险气体、蒸汽或粉尘的放散管、呼吸阀、排风管等,管顶上或其附近的接闪针针尖应高出管顶5m以上
E.装设均压环,可利用电气设备的接地干线,与建筑物和构筑物内的金属结构和金属设备相连
78.关于电缆排管敷设要求的说法,正确的有()。
A.排管孔径应不小于电力电缆外径的1.5倍
B.埋入地下的电力排管至地面距离应不小于0.4m
C.在直线距离超过100m、排管转弯和分支处都要设置排管电缆井
D.敷设电力电缆的排管孔径应不小于100mm
E.电力排管通向电缆并时应有不小于0.1%坡度
79.下列属于取源部件的是()
A.温度取源部件
B.压力取源部件
C.流量取源部件
D.电位取源部件
E.分析取源部件
80.下列材料阳极中,可用于作牺牲阳极的有()。
A.镁与镁合金阳极
B.石墨阳极
C.柔性阳极
D.铝合金阳极
E.镁锌复合式阳极
81.关于绝热层施工方法,下列说法正确的是()。
A.捆扎法适用于软质毡、板、管壳,硬质、半硬质板等各类绝热材料制品的施工
B.缠绕法仅适用于设计允许的小口径管道和施工困难的管道与管束,施工简单,检修方便,使用辅助材料少,并且适用于不规则的管道
C.嵌装层铺法常用于大平面或平壁设备绝热层施工。绝热材料宜采用软质或半硬质制品
D.粘贴法适用于各种轻质绝热材料制品,如泡沫塑料类,泡沫玻璃,半硬质或软质毡、板等
E.喷涂法该法较适合异形管件的绝热以及室外地面或地下管道绝热
82.球形罐焊后整体热处理测温点的布置,符合要求的有()。
A.在球壳外表面均匀布置
B.相邻测温点间距小于4.5m
C.上、下人孔法兰各设置1个测温点
D.柱脚板各设置1个测温点
E.每个产品焊接试板设置1个测温点
83.光热发电设备安装技术要求,错误的是()。
A.槽式光热发电塔架安装按照侧塔→边塔→驱动塔的顺序进行
B.每个单元集热器安装后应进行旋转试验,无技术要求时,试验转动角度应在-180°?180°,误差在±10°
C.集热器安装0°位置验证:驱动装置将集热器开口调整到0°位置,使用经纬仪进行测量,倾斜高差值≤3mm
D.集热器单元旋转时,集热器单元应达到设计旋转极限点±120°误差值≤10°,且符合设计误差要求
E.塔式吸热器管屏设备内部应清洁,无杂物、无堵塞,安装时应对称进行,单面安装应不多于3组
三、案例分析题
84.背景资料:某机电安装公司以EPC模式承包一食用油工厂新建项目,工程合同18000万。
工程内容涉及多种压力容器的安装、工艺管道安装、电力系统配置和两台5000m?大型储油
罐的现场焊接等工作,安装公司成立了项目部。
工程管道系统复杂,管道种类繁多,项目部在工艺管道施工前编制了施工方案,并在施工前
进行了一次性安全和技术交底,在施工过程中发现存在问题较多,施工技术负责人意识到交
底的不足,及时进行了补充交底。

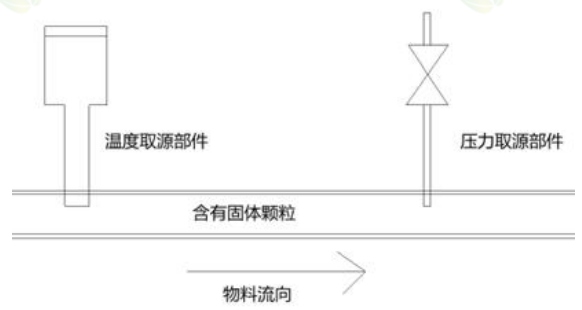

管道安装过程中,项目部提交的某段压力管道的施工示意图如下图所示,遭到了监理工程师
的否定,项目部修改合格后顺利实施。
管道安装完成后,安装人员将管道系统分段进行压力试验;其中有一段石油液化气合金管道,
设计压力为0.8MPa,技术人员编制了试验方案,经批准后即组织实施,试验前现场监理工
程师发现施工单位的准备工作不到位,叫停了试验,后经改正顺利进行了压力试验。储油罐
采用外搭脚手架正装法进行现场组焊,施工过程中严格执行安全管理制度。技术负责人在审
查储罐焊接施工方案时发现编制的罐底边缘板焊缝焊接工艺存在问题,经过改正,通过审核。
在工厂变电站施工过程中项目部严把控质量关,严格执行三检制制度。变电站安装完成后,

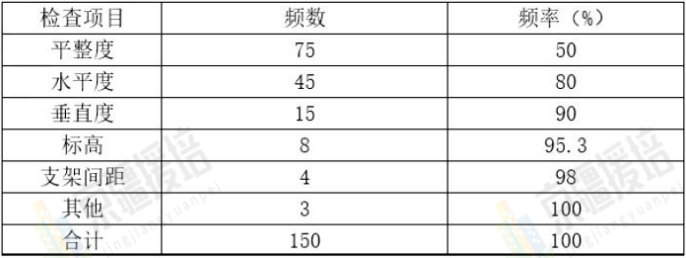

质量技术人员在检查时发现变电站内多处母线排安装不合格,检查数据统计表如下。
问题:
1.管道工程的施工方案交底存在什么问题?施工方案交底的内容有哪些?
2.指出压力管道施工示意图的错误之处并改正。
3.该石油液化气合金管道应使用什么介质做压力试验,对介质有哪些要求?该管道是否需要进行泄漏性试验?泄漏性试验的实施要点包括哪些?
4.为了控制焊接变形,储罐底板边缘板焊缝正确的焊接工艺是什么?
5.施工中常用的质量数据统计分析的方法有哪些?统计表中母线排安装不合格问题按排列图法如何分类?
85.变压器的交接试验包括哪些?
86.某工程600MW机组轴系中心找正时,轴系中心找正要进行多次,分别包括哪些?
答案与解析(工业机电工程安装技术)
72.【答案】ABD
【解析】设备基础的种类及应用
设备基础按组成材料分为:(1)素混凝土基础;(2)钢筋混凝土基础;(3)垫层基础。
知识点:设备基础的种类及应用
73.【答案】ABD
【解析】ABD选项正确,框架由炉体下部框架、炉体上部框架和炉顶刚架三部分组成。其钢
结构的连接方式有焊接和高强度螺栓连接两种。
74.【答案】ADE
【解析】影响设备安装精度的因素。
设备基础对安装精度的影响主要是强度不够,沉降不均匀和抗振性能不足。垫铁与基础、垫
铁之间、垫铁与设备之间接触应良好,每组垫铁不超过5块,垫铁要压紧,垫铁间点焊定位,
一次、二次灌浆应振捣密实,强度应符合设计或有关规范规定。地脚螺栓安装的垂直度和紧
固力影响设备安装精度;设备制造对安装精度的影响主要是加工精度和装配精度。
75.【答案】AC
【解析】管道系统试验前应具备的条件
管道系统试验前应具备的条件:
1.试验范围内的管道安装质量合格。
2.试验方案已经过批准,并已进行了安全技术交底。
3.管道上的膨胀节的处理。管道上的膨胀节已设置了临时约束装置。
4.试验用压力表在周检期内并已经校验合格,其精度不得低于1.6级,表的满刻度值应为被
测最大压力的1.5~2倍,压力表不得少于两块。
5.管道的加固、回路分割、元件隔离管道已按试验方案进行了加固。管道上的安全阀、爆破
片及仪表元件等已拆下或加以隔离。
76.【答案】AB
【解析】AB选项正确,气压试验是根据管道输送介质的要求,选用气体介质进行的压力试
验。采用的气体为干燥洁净的空气、氮气或其他不易燃和无毒的气体。CDE选项中是助燃或
易燃气体
77.【答案】BCE
【解析】A选项错误,变电站通常采用阀型接闪器,发电厂采用金属氧化物接闪器
D选项错误,有爆炸危险气体、蒸汽或粉尘的放散管、呼吸阀、排风管等,管顶上或其附近
的接闪针针尖应高出管顶3m以上
78.【答案】ACDE
【解析】电缆线路的敷设
孔径一般应不小于电缆外径的1.5倍,敷设电力电缆的排管孔径应不小于100mm,控制电缆
孔径应不小于75mm。
埋入地下排管顶部至地面的距离,人行道上应不小于500mm;一般地区应不小于700mm。
在直线距离超过100m、排管转弯和分支处都要设置排管电缆井。
排管通向井坑应有不小于0.1%的坡度,以便管内的水流入井坑内。
知识点:电缆线路施工技术
79.【答案】ABCE
【解析】ABCE选项正确,取源部件安装包括:温度取源部件、压力取源部件、流量取源部
件、物位取源部件、分析取源部件安装等。
80.【答案】ADE
【解析】ADE选项正确,常用牺牲阳极材料包括:镁及镁合金阳极、锌及锌合金阳极、铝合
金阳极和镁锌复合式阳极,其中铝合金阳极主要用于海洋环境中管道或设备的牺牲阳极保护。
牺牲阳极结构形式可选用棒状、带状。
81.【答案】ABCD
【解析】E选线错误,浇注法该法较适合异形管件的绝热以及室外地面或地下管道绝热。
82.【答案】ABE
【解析】球形罐焊后整体热处理
在球壳外表面均匀布置,相邻测温点间距小于4.5m。
在距上、下人孔与球壳板环焊缝边缘200mm范围内各设1个测温点,每个产品焊接试件应设
1个测温点。
83.【答案】ACE
【解析】A选项错误,槽式光热发电塔架安装按照驱动塔→边塔→侧塔的顺序进行
C选项错误,集热器安装0°位置验证:驱动装置将集热器开口调整到0°位置,使用测斜
仪进行测量,倾斜高差值≤3mm
E选项错误,塔式吸热器管屏设备内部应清洁,无杂物、无堵塞;安装时应对称进行,单面
安装应不多于2组
84.【答案】
1.(1)交底应在施工前进行,并贯穿施工全过程。由施工方案的编制人员应向施工作业人
员作交底,交底应形成书面记录,并有双方签字。交底资料和记录应由交底人或资料员进行
收集、整理,并妥善保存。竣工后作为工程档案进行归档。
(2)交底内容为管道工程的施工程序和顺序、施工工艺、操作方法、要领、质量控制、安
全措施等。
2.错误1:温度取源部件位于压力取源部件的上游侧,改正措施:温度取源部件应位于压力
取源部件的下游侧。
错误2:压力取源部件的端部超过了管道内壁,改正措施:压力取源部件的端部不应超过管
道内壁。
错误3:压力取源部件的与水平管道成直角安装,改正措施:压力取源部件宜顺着物料流束
成锐角安装。
3.(1)该合金管道设计压力大于0.6MPa,应做液压试验;液压试验介质应使用洁净水,对
不锈钢管管道,水中氯离子含量不得超过25ppm。
(2)该管道输送的是可燃介质,需要进行泄漏性试验,输送极度和高度危害介质以及可燃
介质的管道,必须进行泄漏性试验。
(3)泄漏性试验的实施要点包括:①泄漏性试验应在压力试验合格后进行,试验介质宜采
用空气。②泄漏性试验压力为设计压力。③泄漏性试验可结合试车一并进行。④泄漏性试验
应逐级缓慢升压,当达到试验压力,并且停压10min后,采用涂刷中性发泡剂等方法巡回检
查阀门填料函、法兰或者螺纹连接处、放空阀、排气阀、排水阀等所有密封点无泄漏为合格。
4.边缘板采用隔缝焊接,边缘板先焊接外侧300mm左右的焊缝,内侧待边缘板与板的角缝焊
接后再施焊。
5.(1)施工常用的有统计调查表法、分层法、排列图法和因果分析图法
(2)采用排列图法对表格中数据进行排序并计算累计频率如下表:

主要因素A类(0-80%)问题包括平整度、水平度;次要因素B类(80%-90%)问题包括垂直
度;一般因素C类(90%-100%)问题包括标高、支架间距和其他问题。
85.【答案】
变压器的交接试验
(1)绝缘油试验或SF6气体试验
(2)测量绕组连同套管的直流电阻
(3)检查所有分接电压比
(4)检查变压器的三相连接组别
(5)测量铁芯及夹件的绝缘电阻
(6)测量绕组连同套管的绝缘电阻、吸收比
(7)绕组连同套管的交流耐压试验
(8)额定电压下的冲击合闸试验
(9)变压器的相位
86.【答案】
某工程600MW机组轴系中心找正内容及其各对轮找中心时的端面张口和圆周高低差预留值
分别:轴系中心找正要进行多次,即:轴系初找;凝汽器灌水至运行重量后的复找;汽缸扣
盖前的复找;基础二次灌浆前的复找;基础二次灌浆后的复找;轴系联结时的复找。除第一
次初找外,所有轴系中心找正工作都是在凝汽器灌水至运行重量的状态下进行的。
