2025年一级建造师考试《机电工程实务》易错易考题-第三章试题(2)
发布时间:2025-07-16     作者:     分享到:

2025年一级建造师考试《机电工程管理与实务》易错易考题-第三章试题(2)

    京疆援培注册一级建造师考试频道在分析考试大纲,总结历年考试真题的基础上,携手名师对2025年注册一级建造师考试难点、要点和重要考点进行研究,针对一级建造师考试各科目整理出了易错易考题的内容,京疆援培小编在这里跟考生分享2025年一级建造师考试《机电工程管理与实务》易错易考300题 - 第3章建筑机电工程施工技术的试题内容,供考生备考学习之用。

2025年一级建造师考试《机电工程管理与实务》易错易考300题 - 第3章建筑机电工程施工技术试题

第3章建筑机电工程施工技术

二、多项选择题

60.超高层建筑的重力流雨水系统可采用的管材有()。

A.给水管

B.镀锌焊接钢管

C.镀锌无缝钢管

D.球墨铸铁管

E.铸铁管

61.建筑物防雷与接地的施工技术要求包括()。

A.接地装置顶面埋设深度不应小于0.5m且应在冻土层以下

B.人工接地体与建筑物的外墙或基础之间的水平距离不宜小于1m

C.接地装置的搭接:圆钢与角钢搭接不应小于圆钢直径的2倍,且应双面施焊

D.接闪线和接闪带安装应平正顺直、无急弯

E.圆钢、角钢、钢管、铜棒、铜排等接地极应垂直埋入地下

62.建筑电气工程中,母线槽的施工技术要求正确的有()。

A.用1kV兆欧表测量每段母线槽的绝缘电阻,绝缘电阻值不得小于2MΩ

B.室内配电母线槽的圆钢吊架直径不得小于6mm,室内照明母线槽的圆钢吊架直径不得小于8mm

C.母线槽直线段安装应平直,配电母线槽水平度与垂直度偏差不宜大于1.5%,全长最大偏差不宜大于20mm

D.照明母线槽水平偏差全长不应大于5mm,垂直偏差不应大于10mm

E.母线槽跨越建筑物变形缝处时,应设置补偿装置;母线槽直线敷设长度超过80m,每50~60m宜设置伸缩节

63.下列加固形式中,可以用于风管的内支撑加固的有()。

A.角钢内支撑

B.扁钢内支撑

C.镀锌螺杆内支撑

D.钢管内支撑

E.槽钢内支撑

64.下列关于金属风管加固的描述,错误的是()。

A.边长大于630mm的矩形风管,管段长度大于1250mm,应采取加固措施

B.边长大于800mm的矩形保温风管,管段长度大于1250mm,应采取加固措施

C.单边平面面积为1.0m2的高压矩形风管,应采取加固措施

D.单边平面面积为1.1m2的中压矩形风管,应采取加固措施

E.直咬缝圆形风管直径大于等于630mm,且管段长度大于1250mm,应采取角钢加固措施

65.关于建筑智能化系统调试检测的说法,正确的是()。

A.建筑智能化系统调试工作应由项目专业技术负责人主持

B.系统检测程序应是分部工程→子分部工程→分项工程

C.系统试运行工作应在智能化系统检测完成后进行

D.系统检测汇总记录应由检测负责人做出检测结论

E.系统检测方案经项目监理工程师批准后可以实施

66.下列关于曳引式电梯说法错误的是()。

A.电梯安装之前,所有厅门预留孔必须设有高度不小于1000mm的安全保护围封

B.井道照明电压宜采用36V安全电压

C.井道内照度不得小于75Lx

D.井道最高点和最低点0.7内应各装一盏灯

E.轿厢缓冲器支座下的底坑地面应能承受满载轿厢动载4倍的作用力

67.下列资料中,属于电梯制造厂提供的资料有()。

A.制造许可证明文件

B.型式试验合格证书

C.产品质量证明文件

D.安装施工规范文件

E.机房及井道布置图

68.特殊建设工程消防工程验收的资料包括()。

A.建设工程消防验收申请表

B.经消防部门批准的建筑工程消防设计施工图纸

C.涉及消防的建设工程竣工图纸

D.工程竣工验收报告

E.施工、工程监理、检测单位的合法身份证明

三、案例分析题

69.背景资料:施工单位承接了某地铁工程的机电安装任务,工程内容包括:消防、空调、

动力照明、给排水等系统的安装。由于工期较紧,施工单位安排人员加班加点抢工期,在规

定时间内对工程进行了预验收,在项目部进场施工的过程中,发生了如下事件:

事件1:室内采用自动喷水灭火系统,室外是消火栓灭火系统,设计没有具体要求,施工单

位为了不碍事,把部分墙壁水泵接合器安装在距离地面1.0m处;其余部分墙壁水泵接合器

安装在玻璃幕墙的下方,与墙面上的玻璃窗的净距为1.8m。在消防验收时,消防部门对消

防水泵和水泵接合器的安装提出了异议,认为泵的吸入管和排出管上缺少关键部件,下达了

整改通知书。

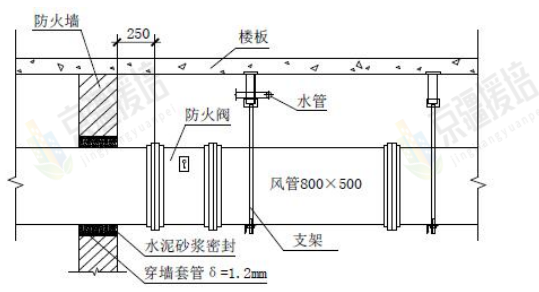

事件2:图示为1800Pa的镀锌风管穿越低压配电室防火墙处的封堵情况及防火阀安装情况。

事件3:在灯具通电安装时,发现3.5kg的吊灯固定在直径5mm的螺钉上;还发现嵌入式吸

顶灯(重10.5kg)的固定及装置,按灯具重量的2倍抽查了10%做了强度试验,整改后通过验收。

问题:

1.请问泵的吸入管和排出管上分别缺少何种部件?分别起何种作用?墙壁水泵接合器的安装存在哪些问题?如何整改?

2.事件2图示中安装存在哪些错误并改正?

3.事件2中的风管属于什么压力等级?并说明判断依据。该风管可以采用哪些咬口形式?该风管内部加固形式有哪些?

4.对事件3中灯具安装中的错误之处加以整改。

70.电梯准用程序是什么?

71.特殊建设工程消防验收时间,建设单位申请消防验收应当提供哪些材料?

答案与解析(建筑机电工程施工技术)

60.【答案】CD

【解析】高层建筑管道安装的技术措施

高层建筑的重力流雨水系统可用镀锌焊接钢管,超高层建筑的重力流雨水系统可采用镀锌无

缝钢管和球墨铸铁管;高层和超高层建筑的虹吸式雨水系统的管道,可采用高密度聚乙烯

(HDPE)管、不锈钢管、衬塑钢管、镀锌钢管、铸铁管等材料,这些管材除承受正压外,还

应能承受负压。

61.【答案】BDE

【解析】建筑接地工施工技术要求。

1.接地装置的敷设要求

(1)接地装置顶面埋设深度不应小于0.6m,且应在冻土层以下。

(2)圆钢、角钢、钢管、铜棒、铜排等接地极应垂直埋入地下,间距不应小于5m。

(3)人工接地体与建筑物的外墙或基础之间的水平距离不宜小于1m。

2.接地装置的搭接要求

(1)扁钢与扁钢搭接不应小于扁钢宽度的2倍,且至少应三面施焊。

(2)圆钢与角钢搭接不应小于圆钢直径的6倍,且应双面施焊。

(3)圆钢与扁钢搭接不应小于圆钢直径的6倍,且应双面施焊。

3.接闪线和接闪带安装要求

1)接闪线和接闪带安装应平正顺直、无急弯。

2)固定支架高度不宜小于150mm,固定支架应间距均匀,支架间距应符合规范的规定。

3)每个固定支架应能承受49N的垂直拉力。

62.【答案】DE

【解析】A选项错误,用1kV兆欧表测量每段母线槽的绝缘电阻,绝缘电阻值不得小于20MΩ

B选项错误,室内配电母线槽的圆钢吊架直径不得小于8mm,室内照明母线槽的圆钢吊架直

径不得小于6mm

C选项错误,母线槽直线段安装应平直,配电母线槽水平度与垂直度偏差不宜大于1.5‰,

全长最大偏差不宜大于20mm;

D选项正确,照明母线槽水平偏差全长不应大于5mm,垂直偏差不应大于10mm。母线应与外

壳同心,允许偏差应为±5mm。

E选项正确,母线槽跨越建筑物变形缝处时,应设置补偿装置;母线槽直线敷设长度超过80m,

每50~60m宜设置伸缩节。

63.【答案】BCD

【解析】风管的加固形式有:角钢加固、折角加固、立咬口加固、扁钢内支撑、镀锌螺杆内

支撑、钢管内支撑加固。后三种为内支撑加固,故选BCD。

64.【答案】CE

【解析】符合下列条件的金属风管应采取加固措施:

①E选项,直咬缝圆形风管直径大于等于800mm,且管段长度大于1250mm或总表面积大于

4m2;用于高压系统的螺旋风管直径大于2000mm。

②C选项,矩形风管边长大于630mm或矩形保温风管边长大于800mm,管段长度大于1250mm;

或低压风管单边平面面积大于1.2m2,中、高压风管大于1.0m2。

65.【答案】ADE

【解析】(1)建筑智能化系统调试工作应由项目专业技术负责人主持。

(2)C错误,系统检测应在系统试运行合格后进行。

(3)B错误,系统检测程序:分项工程→子分部工程→分部工程。

(4)系统检测合格后,填写分项工程检测记录、子分部工程检测记录和分部工程检测汇总记录。

(5)分项工程检测记录、子分部工程检测记录和分部工程检测汇总记录由检测小组填写,

检测负责人做出检测结论,监理(建设)单位的监理工程师(项目专业技术负责人)签字确认。

66.【答案】ACDE

【解析】A选项错误,电梯安装之前,所有厅门预留孔必须设有高度不小于1200mm的安全

保护围封

D选项错误,井道最高点和最低点0.5m内应各装一盏灯

C选项错误,井道内照度不得小于50Lx

E选项错误,轿厢缓冲器支座下的底坑地面应能承受满载轿厢静载4倍的作用力

67.【答案】ABCE

【解析】ABCE选项正确,电梯制造厂提供的资料

(1)制造许可证明文件,其范围能够覆盖所提供电梯的相应参数。

(2)电梯整机型式检验合格证书或报告书,其内容能够覆盖所提供电梯的相应参数。

(3)产品质量证明文件,注有制造许可证明文件编号、该电梯的产品出厂编号、主要技术

参数、门锁装置、限速器、安全钳、缓冲器、含有电子元件的安全电路、轿厢上行超速保护

装置、驱动主机、控制柜等安全保护装置和主要部件的型号和编号等内容,并且有电梯整机

制造单位的公章或检验合格章以及出厂日期。

(4)门锁装置、限速器、安全钳、缓冲器、含有电子元件的安全电路、轿厢上行超速保护

装置、驱动主机、控制柜等安全保护装置和主要部件的型式检验合格证,以及限速器和渐进

安全钳的调试证书。

(5)机房或者机器设备间及井道布置图,其顶层高度、底坑深度、楼层间距、井道内防护、

安全距离、井道下方人可以进入空间等满足安全要求。

(6)电气原理图,包括动力电路和连接电气安全装置的电路。

(7)安装使用维护说明书,包括安装、使用、日常维护保养和应急救援等方面操作说明的内容。

上述文件如为复印件则必须经电梯整机制造单位加盖公章或者检验合格章;对于进口电梯,

则应当加盖国内代理商的公章。

68.【答案】ACD

【解析】消防工程验收所需资料

特殊建设工程消防验收所需资料

(1)消防验收申报表;

(2)工程竣工验收报告;

(3)涉及消防的建设工程竣工图纸。

69.【答案】

1.(1)吸入管和排出管主要缺少的部件及作用如下:

1)吸入管上缺少过滤器。作用:过滤水中的固体颗粒。

2)排出管上缺少止回阀。作用:制止水倒流,防止水泵及电机逆转,烧毁电机。

(2)墙安装存在的问题有:

1)部分墙壁水泵接合器安装在距离地面1.0m处;

整改为:安装高度距地面宜为0.7m.

2)部分墙壁水泵接合器安装在玻璃幕墙的下方,与墙面上的玻璃窗的净距为1.8m。

整改为:与墙面上的玻璃窗的净距为不小于2.0m,且不应安装在玻璃幕墙的下方。

2.(1)风管穿墙套管厚度1.2mm不妥,风管穿过防火墙时,应设钢板厚度不小于1.6mm的

预埋管或防护套管。

(2)采用水泥砂浆封堵不妥,水泥砂浆是刚性防水材料。风管与套管之间应采用不燃柔性

材料封堵。

(3)防火阀未设置单独支架不妥,根据规范,边长或直径大于等于630mm的防火阀应设置

独立的支吊架。

(4)防火阀位置不妥,距防火墙250mm。根据规范,防火分区隔墙两侧的防火阀,距墙表

面应不大于200mm。

(5)风管与水管共用支吊架不妥,按要求,应当分开敷设。

3.(1)事件2中的风管压力为1800Pa,属于高压风管。因为按风管系统工作压力分类,风

管分为微压、低压、中压、高压。当1500Pa<p<2500pa时,属于高压风管。

(2)该风管可以采用单咬口、立咬口、联合角咬口、转角咬口。

(3)风管内部加固形式有:扁钢内支撑、镀锌螺杆内支撑、钢管内支撑。

4.对事件3中灯具安装中的错误之处并整改如下:

(1)3.5ka的吊灯固定在有5mm的螺钉上不正确,整改:质量大于3kg的悬吊灯具,应固

定在螺栓或预埋吊钩上,螺栓或预埋吊钩的直径不应小于灯具挂销直径,且不应小于6mm;

(2)重10.5kg的嵌入式吸顶灯的固定及装置,按灯具重量的2倍抽查了10%做了强度试验

不正确,整改:

质量大于10kg的灯具,固定装置及悬吊装置应按灯具重量的5倍做强度试验,且持续时间

不得少于15min。应全数检查(检查比例100%)。

70.【答案】

电梯准用程序

(1)电梯安装单位自检试运行结束后,由制造单位负责进行校验和调试。

(2)电梯检验和调试符合要求后,并经监督检验合格,可以交付使用。

(3)获得准用许可后,按规定办理交工验收手续。

71.【答案】

建设单位申请消防验收应当提供下列材料:

(1)消防验收申报表;

(2)工程竣工验收报告;

(3)涉及消防的建设工程竣工图纸。

课程推荐:

     2025年一级建造师考试辅导VIP班网络课程简章

     2025年一级建造师考试辅导拔高冲刺班网络课程简章

     2025年一级建造师考试辅导巧练刷题班网络课程简章

     2025年一级建造师考试辅导基础无忧班网络课程简章

     2025年一级建造师考试辅导启航精讲全科班课程简章

     2025年一级建造师考试辅导单科突破班网络课程简章

登录京疆援培网校一级建造师课程频道试听课程:点击开始在线试听课程

手机扫码登录一级建造师课程频道

2025年度一级建造师考试辅导网络课程快速报名通道:点击在线试学报名

手机扫码试学报名
