第3章建筑机电工程施工技术

一、单项选择题

1.室内给水管道的水压试验必须符合设计要求,当设计未注明时,各种材质的给水管道系统

强度试验压力均为工作压力的()倍,但不得小于()MPa。

A.1.1;0.4

B.1.5;0.4

C.1.1;0.6

D.1.5;0.6

2.高层建筑给水及排水铸铁管的柔性连接应采用()。

A.石棉水泥密封

B.橡胶圈密封

C.铅密封

D.膨胀性填料密封

3.室内排水主管及水平干管,安装结束后均应做通球试验,通球球径不小于排水管径的(),通球率达到100%为合格。

A.1/2

B.1/3

C.2/3

D.3/4

4.室内给水管道施工程序,防腐绝热的下道工序是()。

A.附件检验

B.支架安装

C.系统水压试验

D.系统通水试验

5.排水塑料管必须按设计要求及位置装设伸缩节。如设计无要求时,伸缩节间距不得大于()。

A.2m

B.3m

C.4m

D.5m

6.建筑管道阀门安装前,应在每批(同牌号、同型号、同规格)数量中抽查()作强度和严密性试验。

A.5%

B.10%

C.15%

D.20%

7.高层建筑管道中,PPR管的连接方法为()。

A.螺纹连接

B.沟槽连接

C.热熔连接

D.承插连接

8.()方式常用于硬聚氯乙烯(PVC-U)的室内排水管道。

A.粘接连接

B.承插连接

C.电熔连接

D.热熔连接

9.建筑管道阀门的强度试验压力为()。

A.最大允许工作压力的1.1倍

B.公称压力的1.1倍

C.最大允许工作压力的1.5倍

D.公称压力的1.5倍

10.当供暖工程的集水器工作压力为0.6MPa,其试验压力为工作压力的()。

A.1.1倍

B.1.15倍

C.1.25倍

D.1.5倍

11.锅炉的阀门(尤其是安全阀)应逐个在其公称压力的()倍下进行严密性试验,且阀瓣与阀座密封面不应漏水。

A.1.1

B.1.15

C.1.25

D.1.5

12.关于室内排水管道施工技术,说法错误的是()。

A.金属排水管道上的吊钩或卡箍应固定在承重结构上

B.固定件间距,横管不大于2m

C.固定件间距,立管不大于3m

D.固定件间距,楼层高度小于或等于5m,立管可安装1个固定件

13.关于接地装置的敷设要求中,下列说法正确的是()。

A.接地装置顶面埋设深度不应小于0.5m,且应在冻土层以下

B.圆钢、角钢、钢管、铜棒、铜排等接地极应垂直埋入地下,间距不应小于6m

C.人工接地体与建筑物的外墙或基础之间的水平距离不宜大于1m

D.自然接地体是利用钢筋混凝土基础中的钢筋(桩基及底板钢筋)作为接地体

14.关于非镀锌钢导管采用螺纹连接时的做法,错误的是()。

A.连接处的两端应熔焊焊接保护连接导体

B.熔焊焊接的保护连接导体宜为圆钢

C.两端采用专用接地卡固定连接导体

D.焊接搭接长度应为圆钢直径的6倍

15.关于槽盒内敷线要求,正确的是()。

A.同一交流回路的绝缘导线可以敷设于不同的金属槽盒内

B.同一槽盒内宜同时敷设绝缘导线和电缆

C.同一路径无抗干扰要求的线路,可敷设于同一槽盒内

D.槽盒内的绝缘导线总截面积(包括外护套)不应超过槽盒内截面积的40%。控制和信号等非电力线路敷设于同一槽盒,绝缘导线的总截面积不应超过槽盒内截面积的60%。

16.下列检查内容,灯具固定要求错误的是()。

A.灯具固定应牢固可靠,在砌体和混凝土结构上严禁使用木榫、尼龙塞或塑料塞固定

B.检查时按每检验批的灯具数量抽查5%,且不得少于1套

C.质量大于10kg的灯具、固定装置及悬吊装置应按灯具重量的5倍恒定均布载荷做强度试验,且持续时间不得少于5min

D.施工或强度试验时观察检查,查阅灯具固定装置及悬吊装置的载荷强度试验记录;应全数检查

17.防雷接地装置施工程序中,均压环施工的紧后工序是()。

A.接地体安装

B.接地干线安装

C.引下线敷设

D.接闪带(接闪杆、接闪网)施工

18.下列建筑电气产品中,属于用电设备的是()。

A.照明配电箱

B.电容补偿柜

C.电加热器

D.不间断电源

19.在灯具现场检查中,不符合要求的是()。

A.Ⅰ类灯具的外露可导电部分应具有专用的PE端子

B.灯具内部接线应为铜芯绝缘导线

C.灯具绝缘电阻值为1.8MΩ

D.灯具内部接线应为铜芯绝缘导线,导线截面应与灯具功率相匹配且为0.6mm2
20.电动机试通电时,应检查转向和机械转动情况,电动机试运行应不符合规定的是()

A.空载试运行时间宜为2h,机身和轴承的温升、电压和电流等应符合建筑设备或工艺装置的空载状态运行要求

B.空载试运行期间并应记录电流、电压、温度、运行时间等有关数据

C.空载状态无要求时,连续启动3次的时间间隔不应小于5min,并应在电动机冷却至常温下进行再次启动

D.空载状态下可启动次数及间隔时间应符合产品技术文件的要求

21.明配导管的弯曲半径不宜小于管外径的()倍。

A.2

B.6

C.15

D.20

22.下列灯具的接线,错误的是()。

A.引向单个灯具的铝芯导线截面积是1mm2

B.由接线盒引至嵌入式灯具或槽灯的绝缘导线应采用柔性导管保护,不得裸露,且不应在灯槽内明敷

C.柔性导管与灯具壳体应采用专用接头连接。

D.引向单个灯具的绝缘导线截面应与灯具功率相匹配

23.梯架、托盘和槽盒支架安装要求包括()。

A.建筑钢结构构件上熔焊支架

B.水平安装的支架间距宜为1.5~3.0m

C.垂直安装的支架间距不应大于2.5m

D.采用金属吊架固定时,圆钢直径不得小于6mm

24.下列插座接线中,符合要求的是()。

A.插座的保护接地线端子可以与中性线端子连接;同一场所三相插座的接线相序一致

B.三相四孔及三相五孔插座的保护接地线(PE)应接在下孔

C.保护接地线在插座之间可以串联连接

D.相线(L)与中性线(N)不应利用插座本体的接线端子转接供电。

25.关于冷冻冷却水管道安装技术要求,说法错误的是()。

A.管道常采用的连接方式有:螺纹连接、焊接、法兰连接、沟槽连接等

B.镀锌管道采用螺纹或沟槽连接时,镀锌层破坏的表面及外露螺纹部分应进行防腐处理;螺纹连接的螺纹应清洁规整,接口处的外露螺纹应为2~3扣

C.管道穿越墙体或楼板处应设钢制套管,管道接口不得置于套管内,钢制套管应与墙体饰面或楼板底部平齐,上部应高出楼层地面20~50mm,且不得将套管作为管道支撑

D.无热位移的管道吊架的吊杆应垂直安装,有热位移的管道吊架的吊杆应向热膨胀(或冷收缩)的正方向偏移安装

26.下列咬口中,风管高压系统不适用的是()。

A.联合角咬口

B.转角咬口

C.按扣式咬口

D.单咬口

27.净化空调系统进行风管严密性检验时,N6-N9级,且工作压力小于等于1500Pa的,均按()系统风管的规定执行。

A.无压

B.低压

C.中压

D.高压

28.风管穿越建筑物变形缝墙体时,墙体处应设置()。

A.柔性短管

B.柔性套管

C.钢制套管

D.弹簧套管

29.系统调试前应编制调试方案,通风与空调系统调试方案应报()审核批准。

A.项目经理

B.项目技术负责人

C.专业监理工程师

D.施工总承包单位负责人

30.洁净手术部等生物洁净室,按空态或静态条件下的细菌浓度分级,其中()级手术室的洁净水平要求最高。

A.N1

B.N9

C.Ⅰ

D.Ⅳ

31.关于通风空调风管安装技术要求的说法,正确的是()。

A.薄钢板法兰风管的支、吊架间距不应大于5m

B.当管线穿过风管时,要注意穿过部位的密封处理

C.复合材料风管采用金属法兰连接时应采取防冷桥措施

D.支、吊架离风口和分支管的距离不宜小于100mm

32.按风管系统工作压力分类,风管内正压1500Pa属于()。

A.微压系统

B.低压系统

C.中压系统

D.高压系统

33.风机盘管机组进场施工前,进行复验的参数不包括的是()。

A.供冷量

B.供热量

C.风量

D.导热系数

34.空调冷凝水管管道系统安装完毕,应进行()。

A.通水试验

B.强度与严密性试验

C.水压试验

D.抽真空试验

35.工作压力大于1000Pa的调节风阀,生产厂应提供在()下能自由开关的试验报告。

A.1.1倍工作压力

B.1.15倍工作压力

C.1.5倍工作压力

D.2.0倍工作压力

36.风管穿过防火墙体时,必须设置厚度不小于()。

A.1.0mm钢制防护套管

B.1.2mm钢制防护套管

C.1.4mm钢制防护套管

D.1.6mm钢制防护套管

37.净化空调系统的调试技术,下列说法错误的是()

A.检测时,室内人员不宜多于3人,并应穿着与洁净室等级相适应的洁净工作服

B.电子厂房等工业洁净空调侧重控制室内空气的洁净度、风速和换气次数;对于生物洁净室,含菌量和压差是主要控制参数

C.电子厂房等工业净化空调应在系统正常运行24h及以上;传染病医院净化空调系统应连续运行不少于12h

D.洁净室(区)洁净度的检测,应在动态下进行

38.下列关于风管系统安装的技术要求,叙述不正确的是()。

A.风管内严禁其他管线穿越

B.输送含有易燃、易爆气体或安装在易燃、易爆环境的风管系统应有良好的接地

C.穿楼板套管底端与楼板底面平齐,顶端应高出楼板面50mm

D.风管系统安装完毕,应按系统类别进行严密性试验

39.视频监控系统的线缆敷设时,当供电电压为24V时,视频线与电源线()。

A.可以同管敷设

B.应分别穿管敷设

C.间距不小于0.3m

D.应采取屏蔽措施

40.智能化系统中关于光缆敷设要求说法错误的是()。

A.敷设光缆时,其最小动态弯曲半径应大于光缆外径的20倍

B.牵引力应加在加强芯上,其牵引力不应超过光缆允许张力的90%

C.牵引宜为10-15m/min

D.一次牵引长度≤1km,预留长度≥8m

41.线缆敷设时,多芯线缆的最小弯曲半径应大于其外径的()倍;同轴电缆的最小弯曲半径应大于其外径的()倍。

A.5;15

B.7;16

C.6;15

D.6;16

42.下列现场控制器中,模拟量输入接口表示正确的是()。

A.AI

B.DI

C.AO

D.DO

43.建筑智能化系统工程的一般施工程序中,系统试运行的紧后程序是()

A.系统调试

B.系统试运行

C.系统检测

D.系统验收

44.传感器至现场控制器之间的连接应符合设计要求。如镍温度传感器的接线电阻应小于()。

A.1Ω

B.2Ω

C.3Ω

D.4Ω

45.压差开关是随着空气压差引起开关动作的装置,一般的压差范围为()。

A.20-1000Pa

B.20-2000Pa

C.20-3000Pa

D.20-4000Pa

46.桁架吊装到建筑楼层结构预留孔支撑端,桁架支撑角钢搭接的建筑楼层结构支撑端的部分必须大于角钢宽度的()

A.1/3

B.2/3

C.1/2

D.1/4

47.电梯的主电源开关应能够()

A.连接电梯正常使用情况下的最大电流

B.切断电梯正常使用情况下的最大电流

C.连接电梯非正常使用情况下的最大电流

D.切断电梯非正常使用情况下的最大电流

48.电力驱动的曳引式电梯的施工程序中,导轨安装的紧后工序是()。

A.轿厢安装

B.曳引机安装

C.导靴安装

D.缓冲器安装

49.下列电梯安装工程文件中,应由电梯制造单位提供的是()。

A.电梯安装告知书

B.电梯安装许可证

C.电梯安装方案

D.电梯安装使用维护说明书

50.下列自动扶梯故障中,必须通过安全触点电路来完成开关断开的是()。

A.无控制电压

B.接地故障

C.电路过载

D.踏板下陷

51.对瞬时式安全钳动作试验的载荷为()。

A.均匀分布的额定载重量

B.100%额定载重量

C.110%额定载重量

D.125%额定载重量

52.关于液压电梯的验收要求,错误的是()。

A.液压泵站及液压顶升系统必须安装牢固

B.液压泵站上的溢流阀应设定在系统压力为满载压力的140%~170%时动作

C.轿厢停靠在最高站层,在液压顶升机构和截止阀之间施加200%的满载压力,持续10min后,液压系统应完好无损

D.当液压油达到产品设计温度时,温升保护装置必须动作

53.关于粗装修消防验收,下列说法不正确的是()。

A.粗装修消防验收适用于消防工程的主要设施已安装调试完毕

B.验收合格后,建筑物已具备投入使用的条件

C.粗装修消防验收属于消防设施的功能性验收

D.验收合格后,建筑物尚不具备投入使用的条件

54.施工过程验收中把建筑物准备投入使用前的消防验收称()验收。

A.粗装修

B.精装修

C.隐蔽工程

D.现场检查

55.干粉灭火系统施工程序中,管道安装的紧前程序是()。

A.施工准备

B.吹扫

C.设备和组件安装

D.管道试压

56.其他建设工程,建设单位应当在工程竣工验收合格之日起()个工作日内,报消防设计审查验收主管部门消防验收备案。

A.5

B.10

C.15

D.28

57.防排烟系统的施工程序中,风机及阀部件安装的紧后工序为()

A.风管强度及严密性试验

B.防排烟风口安装

C.单机试运行

D.系统调试

58.固定消防炮灭火系统,按喷射介质划分,不包括的是()

A.水炮系统

B.泡沫炮系统

C.干粉炮系统

D.气体炮系统

59.自动喷水灭火系统施工程序中,报警阀配件及其他组件安装的紧前程序为()

A.管道冲洗

B.减压装置安装

C.喷洒头安装

D.系统通水调试

二、多项选择题

60.超高层建筑的重力流雨水系统可采用的管材有()。

A.给水管

B.镀锌焊接钢管

C.镀锌无缝钢管

D.球墨铸铁管

E.铸铁管

61.建筑物防雷与接地的施工技术要求包括()。

A.接地装置顶面埋设深度不应小于0.5m且应在冻土层以下

B.人工接地体与建筑物的外墙或基础之间的水平距离不宜小于1m

C.接地装置的搭接:圆钢与角钢搭接不应小于圆钢直径的2倍,且应双面施焊

D.接闪线和接闪带安装应平正顺直、无急弯

E.圆钢、角钢、钢管、铜棒、铜排等接地极应垂直埋入地下

62.建筑电气工程中,母线槽的施工技术要求正确的有()。

A.用1kV兆欧表测量每段母线槽的绝缘电阻,绝缘电阻值不得小于2MΩ

B.室内配电母线槽的圆钢吊架直径不得小于6mm,室内照明母线槽的圆钢吊架直径不得小于8mm

C.母线槽直线段安装应平直,配电母线槽水平度与垂直度偏差不宜大于1.5%,全长最大偏差不宜大于20mm

D.照明母线槽水平偏差全长不应大于5mm,垂直偏差不应大于10mm

E.母线槽跨越建筑物变形缝处时,应设置补偿装置;母线槽直线敷设长度超过80m,每50~60m宜设置伸缩节

63.下列加固形式中,可以用于风管的内支撑加固的有()。

A.角钢内支撑

B.扁钢内支撑

C.镀锌螺杆内支撑

D.钢管内支撑

E.槽钢内支撑

64.下列关于金属风管加固的描述,错误的是()。

A.边长大于630mm的矩形风管,管段长度大于1250mm,应采取加固措施

B.边长大于800mm的矩形保温风管,管段长度大于1250mm,应采取加固措施

C.单边平面面积为1.0m2的高压矩形风管,应采取加固措施

D.单边平面面积为1.1m2的中压矩形风管,应采取加固措施

E.直咬缝圆形风管直径大于等于630mm,且管段长度大于1250mm,应采取角钢加固措施

65.关于建筑智能化系统调试检测的说法,正确的是()。

A.建筑智能化系统调试工作应由项目专业技术负责人主持

B.系统检测程序应是分部工程→子分部工程→分项工程

C.系统试运行工作应在智能化系统检测完成后进行

D.系统检测汇总记录应由检测负责人做出检测结论

E.系统检测方案经项目监理工程师批准后可以实施

66.下列关于曳引式电梯说法错误的是()。

A.电梯安装之前,所有厅门预留孔必须设有高度不小于1000mm的安全保护围封

B.井道照明电压宜采用36V安全电压

C.井道内照度不得小于75Lx

D.井道最高点和最低点0.7内应各装一盏灯

E.轿厢缓冲器支座下的底坑地面应能承受满载轿厢动载4倍的作用力

67.下列资料中,属于电梯制造厂提供的资料有()。

A.制造许可证明文件

B.型式试验合格证书

C.产品质量证明文件

D.安装施工规范文件

E.机房及井道布置图

68.特殊建设工程消防工程验收的资料包括()。

A.建设工程消防验收申请表

B.经消防部门批准的建筑工程消防设计施工图纸

C.涉及消防的建设工程竣工图纸

D.工程竣工验收报告

E.施工、工程监理、检测单位的合法身份证明

三、案例分析题

69.背景资料:施工单位承接了某地铁工程的机电安装任务,工程内容包括:消防、空调、

动力照明、给排水等系统的安装。由于工期较紧,施工单位安排人员加班加点抢工期,在规

定时间内对工程进行了预验收,在项目部进场施工的过程中,发生了如下事件:

事件1:室内采用自动喷水灭火系统,室外是消火栓灭火系统,设计没有具体要求,施工单

位为了不碍事,把部分墙壁水泵接合器安装在距离地面1.0m处;其余部分墙壁水泵接合器

安装在玻璃幕墙的下方,与墙面上的玻璃窗的净距为1.8m。在消防验收时,消防部门对消

防水泵和水泵接合器的安装提出了异议,认为泵的吸入管和排出管上缺少关键部件,下达了

整改通知书。

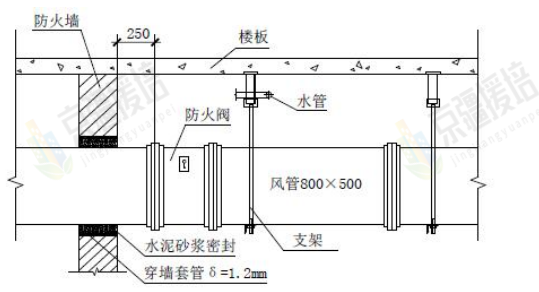

事件2:图示为1800Pa的镀锌风管穿越低压配电室防火墙处的封堵情况及防火阀安装情况。


事件3:在灯具通电安装时,发现3.5kg的吊灯固定在直径5mm的螺钉上;还发现嵌入式吸

顶灯(重10.5kg)的固定及装置,按灯具重量的2倍抽查了10%做了强度试验,整改后通过验收。

问题:

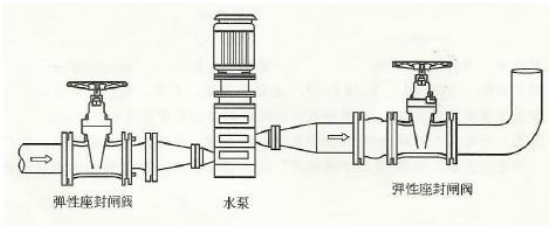

1.请问泵的吸入管和排出管上分别缺少何种部件?分别起何种作用?墙壁水泵接合器的安装存在哪些问题?如何整改?

2.事件2图示中安装存在哪些错误并改正?

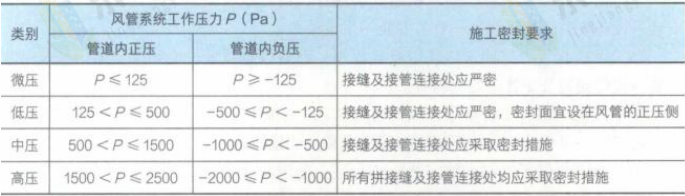

3.事件2中的风管属于什么压力等级?并说明判断依据。该风管可以采用哪些咬口形式?该风管内部加固形式有哪些?

4.对事件3中灯具安装中的错误之处加以整改。


70.电梯准用程序是什么?


71.特殊建设工程消防验收时间,建设单位申请消防验收应当提供哪些材料?


答案与解析(建筑机电工程施工技术)

1.【答案】D

【解析】D选项正确,室内给水管道的水压试验必须符合设计要求,水压试验应包括水压强

度试验和严密性试验。当设计未注明时,各种材质的给水管道系统强度试验压力均为工作压

力的1.5倍,但不得小于0.6MPa。

2.【答案】B

【解析】建筑管道工程施工技术要求

承插连接有柔性连接和刚性连接两类。柔性连接采用橡胶圈密封,刚性连接采用石棉水泥或

膨胀性填料密封。

3.【答案】C

【解析】系统通球试验

排水管道主立管及水平干管安装结束后均应做通球试验,通球球径不小于排水管径的2/3,

通球率必须达到100%。

4.【答案】D

【解析】室内给水管道施工程序:预留、预埋→管道测绘放线→管道元件检验→管道支吊架

制作安装→管道加工预制→给水设备安装→管道及配件安装→系统水压试验→防腐绝热→

系统通水试验→系统清洗、消毒。

5.【答案】C

【解析】C选项正确,排水塑料管必须按设计要求及位置装设伸缩节。如设计无要求时,伸

缩节间距不得大于4m,高层建筑中明装排水塑料管道应按设计要求设置阻火圈或防火套管。

6.【答案】B

【解析】管道元件检验

阀门安装前,应做强度和严密性试验。试验应在每批(同牌号、同型号、同规格)数量中抽

查10%,且不少于一个。

7.【答案】C

【解析】建筑管道常用的连接方法

(1)螺纹连接。螺纹连接是利用带螺纹的管道配件连接,镀锌钢管宜用螺纹连接,多用于

明装管道。钢塑复合管一般也用螺纹连接。

(2)沟槽连接(卡箍连接)。沟槽式连接件连接可用于消防水、空调冷热水、给水、雨水等

系统直径大于或等于100mm的管道,具有操作简单、不影响管道的原有特性、施工安全、系

统稳定性好、维修方便、省工省时等特点。

(3)热熔连接。PPR、HDPE管的连接方法采用热熔器进行热熔连接。

(4)承插连接。用于给水及排水铸铁管及管件的连接。有柔性连接和刚性连接两类,柔性

连接采用橡胶圈密封,刚性连接采用石棉水泥或膨胀性填料密封,重要场合可用铅密封。建

筑给水管道施工技术

8.【答案】A

【解析】A选项正确,粘接连接:常用于硬聚氯乙烯(PVC-U)的室内排水管道。

9.【答案】D

【解析】室内给水管道施工技术要求

阀门的强度试验压力为公称压力的1.5倍,严密性试验压力为公称压力的1.1倍。

知识点:建筑给水管道施工技术

10.【答案】D

【解析】供暖分汽缸(分水器、集水器)安装前应进行水压试验,试验压力为工作压力的

1.5倍,但不得小于0.6MPa。

知识点:建筑给水排水与供暖系统调试和检测

11.【答案】C

【解析】C选项正确,锅炉的阀门(尤其是安全阀)应逐个在其公称压力的1.25倍下进行

严密性试验,且阀瓣与阀座密封面不应漏水。

12.【答案】D

【解析】室内排水管道施工技术。

管道支吊架安装:

(1)金属排水管道上的吊钩或卡箍应固定在承重结构上,

(2)D选项错误,固定件间距:横管不大于2m;立管不大于3m,楼层高度小于或等于4m,

立管可安装1个固定件,立管底部的弯管处应设支墩或采取固定措施。

13.【答案】D

【解析】接地装置的敷设要求。

A选项,接地装置顶面埋设深度不应小于0.6m,且应在冻土层以下。

B选项,圆钢、角钢、钢管、铜棒、铜排等接地极应垂直埋入地下,间距不应小于5m。

C选项,人工接地体与建筑物的外墙或基础之间的水平距离不宜小于1m。

D选项,自然接地体是利用钢筋混凝土基础中的钢筋(桩基及底板钢筋)作为接地体。

14.【答案】C

【解析】当非镀锌钢导管采用螺纹连接时,连接处的两端应熔焊焊接保护连接导体,保护连

接导体宜为圆钢,且直径不应小于6mm,其搭接长度应为圆钢直径的6倍。

15.【答案】C

【解析】槽盒内敷线要求。

(1)A选项,同一交流回路的绝缘导线不应敷设于不同的金属槽盒内。

(2)B选项,同一槽盒内不宜同时敷设绝缘导线和电缆。

(3)C选项,同一路径无抗干扰要求的线路,可敷设于同一槽盒内。

(4)D选项,槽盒内的绝缘导线总截面积(包括外护套)不应超过槽盒内截面积的40%。控

制和信号等非电力线路敷设于同一槽盒,绝缘导线的总截面积不应超过槽盒内截面积的50%。

16.【答案】C

【解析】C选项错误,质量大于10kg的灯具、固定装置及悬吊装置应按灯具重量的5倍恒

定均布载荷做强度试验,且持续时间不得少于15min

17.【答案】D

【解析】防雷接地装置施工程序,D选项正确,接地体施工→接地干线施工→引下线敷设→

均压环施工→接闪带(接闪杆、接闪网)施工。

18.【答案】C

【解析】电气动力工程组成:动力配电柜、控制柜(屏、台)安装,电动机和电加热器等电

气动力设备检测、试验和空载试运行等。

知识点:建筑电气的分部分项工程及施工程序

19.【答案】C

【解析】灯具现场检查要求

(1)Ⅰ类灯具的外露可导电部分应具有专用的PE端子。

(2)消防应急灯具应获得消防产品型式试验合格评定,且具有认证标志。

(3)水下灯及防水灯具的防护等级应符合设计要求,当对其密闭和绝缘性能有异议时,应

按批抽样送有资质的试验室检测。

(4)C选项不符合要求,灯具的绝缘性能应进行现场抽样检测,灯具的绝缘电阻值不应小

于2MΩ。灯具内部接线应为铜芯绝缘导线,导线截面应与灯具功率相匹配,且不应小于0.5mm2。

20.【答案】C

【解析】电动机试通电时,应检查转向和机械转动情况,电动机试运行应符合下列规定:

①空载试运行时间宜为2h,机身和轴承的温升、电压和电流等应符合建筑设备或工艺装置

的空载状态运行要求,并应记录电流、电压、温度、运行时间等有关数据。

②C选项错误,空载状态下可启动次数及间隔时间应符合产品技术文件的要求。无要求时,

连续启动2次的时间间隔不应小于5min,并应在电动机冷却至常温下进行再次启动。

21.【答案】B

【解析】导管弯曲半径要求:

1.明配导管的弯曲半径不宜小于管外径的6倍,当两个接线盒间只有一个弯曲时,其弯曲半

径不宜小于管外径的4倍。

2.埋设于混凝土内的导管的弯曲半径不宜小于管外径的6倍,当直埋于地下时,其弯曲半径

不宜小于管外径的10倍。

22.【答案】A

【解析】灯具的接线要求:

(1)A选项错误,引向单个灯具的绝缘导线截面应与灯具功率相匹配,绝缘铜芯导线的线

芯截面不应小于1mm

2。(不应采用铝芯)。

(2)由接线盒引至嵌入式灯具或槽灯的绝缘导线应采用柔性导管保护,不得裸露,且不应

在灯槽内明敷;柔性导管与灯具壳体应采用专用接头连接。

23.【答案】B

【解析】供电干线及室内配电线路施工技术要求

梯架、托盘和槽盒支架安装要求:

(1)建筑钢结构构件上不得熔焊支架,且不得热加工开孔。

(2)水平安装的支架间距宜为1.5~3.0m,垂直安装的支架间距不应大于2m。

(3)采用金属吊架固定时,圆钢直径不得小于8mm,并应有防晃支架,在分支处或端部0.3~

0.5m处应有固定支架。

24.【答案】D

【解析】插座接线要求:

A选项错误,插座的保护接地线端子不得与中性线端子连接;同一场所的三相插座,其接线

的相序应一致。

B选项错误,三相四孔及三相五孔插座的保护接地线(PE)应接在上孔

C选项错误,保护接地线(PE)在插座之间不得串联连接;

D选项正确,相线(L)与中性线(N)不应利用插座本体的接线端子转接供电。

25.【答案】D

【解析】D选项错误,无热位移的管道吊架的吊杆应垂直安装,有热位移的管道吊架的吊杆

应向热膨胀(或冷收缩)的反方向偏移安装

26.【答案】C

【解析】C选项符合题意,矩形风管制作采用咬口连接时,咬口的形式有单咬口、联合角咬

口、转角咬口、按扣式咬口,其中单咬口、联合角咬口、转角咬口适用于微压、低压、中压

及高压系统;按扣式咬口适用于微压、低压及中压系统。

27.【答案】C

【解析】C选项正确,净化空调系统进行风管严密性检验时,N1-N5级的系统按高压系统风

管的规定执行。N6-N9级,且工作压力小于等于1500Pa的,均按中压系统风管的规定执行。

28.【答案】C

【解析】C选项正确,风管穿越建筑物变形缝空间时,应设置柔性短管;风管穿越建筑物变

形缝墙体时,墙体处应设置钢制套管,墙体一侧的风管应设置柔性短管,风管与钢套管之间

采用不燃柔性材料封堵严密

29.【答案】C

【解析】通风与空调系统调试要求中的调试准备规定:

(1)通风与空调工程竣工验收的系统调试,应由施工单位负责,监理单位监督,设计单位

与建设单位参与和配合。

(2)C选项正确,系统调试前应编制调试方案,并应报送专业监理工程师审核批准。系统

调试应由专业施工和技术人员实施,调试结束后,应提供完整的调试资料和报告。

(3)系统调试所使用的测试仪器应在使用合格检定或校准合格有效期内,精度等级及最小

分度值应能满足工程性能测定的要求。

30.【答案】C

【解析】C选项正确,洁净手术部等生物洁净室,按空态或静态条件下的细菌浓度,分为Ⅰ、

Ⅱ、Ⅲ、Ⅳ级,其中Ⅰ级手术室的洁净水平要求最高。

31.【答案】C

【解析】风管系统安装

薄钢板法兰风管的支、吊架间距不应大于3m。

风管内严禁其他管线穿越。

支、吊架离风口和分支管的距离不宜小于200mm。

32.【答案】C

【解析】按风管系统工作压力分类:

33.【答案】D

【解析】D选项错误,风机盘管机组进场施工前,要对供冷量、供热量、风量、水阻力、功

率及噪声等节能性能参数进行复验,D属于绝热材料进场施工检查的内容。

34.【答案】A

【解析】水系统管道安装施工技术要求

冷凝水系统安装完毕,应进行通水试验,以不渗漏、排水畅通为合格。

知识点:通风与空调水系统施工技术

35.【答案】C

【解析】C选项正确,工作压力大于1000Pa的调节风阀,生产厂应提供在1.5倍工作压力

下能自由开关的强度测试合格的证书或试验报告。

36.【答案】D

【解析】D选项正确,当风管穿过需要封闭的防火、防爆的墙体或楼板时,必须设置厚度不

小于1.6mm的钢制防护套管;风管与防护套管之间,应采用不燃柔性材料封堵严密。

37.【答案】D

【解析】净化空调系统的调试技术

(1)净化空调系统的调试内容应包括单机试车和系统联动试运行及调试,系统调试的检测

结果应全部符合设计要求。电子厂房等工业洁净空调侧重控制室内空气的洁净度、风速和换

气次数;对于生物洁净室,含菌量和压差是主要控制参数。

(2)净化空调系统的联动试运行和调试前,系统应进行全面清洁,在回风、新风的吸入口

处和粗、中效过滤器前设置临时无纺布过滤器。电子厂房等工业净化空调应在系统正常运行

24h及以上,达到稳定后进行系统的检测和调整。传染病医院净化空调系统应连续运行不少

于12h,达到稳定后进行环境指标检测,环境指标检测应在静态下进行。

(3)D选项错误,洁净室(区)洁净度的检测,应在空态或静态下进行。检测时,室内人

员不宜多于3人,并应穿着与洁净室等级相适应的洁净工作服。

38.【答案】C

【解析】风管安装

1)一般技术要求

(1)当风管穿过封闭的防火、防爆的墙体或楼板时,必须设置厚度不小于1.6mm的钢制防

护套管,风管与防护套管之间,应采用不燃柔性材料封堵严密。风管与套管之间应采用柔性

防水材料填充密实。穿墙套管与墙体两侧平齐,穿楼板套管底端与楼板底面平齐,顶端应高

出楼板面30mm。

(2)风管穿越建筑物变形缝空间时,应设置柔性短管;风管穿越建筑物变形缝墙体时,墙

体处应设置钢制套管,墙体一侧的风管应设置柔性短管,风管与钢套管之间采用不燃柔性材

料封堵严密。

(3)外保温风管必须穿越封闭的墙体时,应加设套管。

(4)风管内严禁其他管线穿越。

(5)输送含有易燃、易爆气体或安装在易燃、易爆环境的风管系统,必须设置可靠的防静

电接地装置。

(6)输送含有易燃、易爆气体的风管系统通过生活区或其他辅助生产房间时,不得设置接口。

(7)室外风管系统的拉索等金属固定件严禁与避雷针或避雷网连接。

(8)风管系统安装完毕后,应进行严密性检验,漏风量应符合规范允许的数值

39.【答案】A

【解析】线缆的施工要求

智能化系统线缆敷设要求:

线缆敷设时,为避免干扰,电源线与信号线、控制线,应分别穿管敷设;

当低电压供电时,电源线与信号线、控制线可以同管敷设。

线缆在沟内敷设时,应敷设在支架上或线槽内。

24V为低电压,所以可以同管敷设。

40.【答案】B

【解析】B选项错误,牵引力应加在加强芯上,其牵引力不应超过光缆允许张力的80%。

41.【答案】C

【解析】线缆和光缆施工技术要求

线缆敷设时,多芯线缆的最小弯曲半径应大于其外径的6倍;同轴电缆的最小弯曲半径应大

于其外径的15倍。

42.【答案】A

【解析】A选项正确,现场控制器:数字量输入接口(DI)、模拟量输入接口(AI)、数字量

输出接口(DO)、模拟量输出接口(AO)

43.【答案】C

【解析】建筑智能化系统工程的一般施工程序:施工图深化→设备、材料采购→管线敷设→设备、元件安装→系统调试→系统试运行→系统检测→系统验收。

44.【答案】C

【解析】建筑设备监控工程的施工要求

传感器至现场控制器之间的连接应符合设计要求。例如,镍温度传感器的接线电阻应小于3

Ω,铂温度传感器的接线电阻应小于1Ω。

45.【答案】D

【解析】输入设备

压差开关是随着空气压差引起开关动作的装置,一般的压差范围为20-4000Pa。

46.【答案】B

【解析】B选项正确,桁架吊装到建筑楼层结构预留孔支撑端,桁架支撑角钢搭接的建筑楼

层结构支撑端的部分必须大于角钢宽度的2/3。用水平仪检查,第一块梯级的水平度不大于

1/1000,可通过加减垫片调整其水平度,桁架安装应牢固。

47.【答案】B

【解析】B选项正确,电梯的主电源开关应能切断电梯正常使用情况下最大电流,对有机房

电梯,开关应能从机房入口处方便地接近,对无机房电梯,该开关应设置在井道外方便接近

的地方。

48.【答案】B

【解析】曳引式电梯安装程序

B选项正确,设备进场验收→土建交接检验→井道照明及电气安装→井道测量放线→导轨安

装→曳引机安装→限速器安装→机房电气装置安装→轿厢、安全钳及导靴安装→轿厢电气安

装→缓冲器安装→对重安装→曳引钢丝绳、悬挂装置及补偿装置安装→开门机、轿门和层门

安装→层站电气安装→调试→检验及试验→验收。

49.【答案】D

【解析】电梯安装资料

电梯制造厂提供的资料:

1)制造许可证明文件

2)电梯整机型式检验合格证书或报告书,其内容能够覆盖所提供电梯的相应参数;

3)产品质量证明文件;

4)门锁装置、限速器、安全钳、缓冲器、含有电子元件的安全电路(如果有)、轿厢上行超

速保护装置、驱动主机、控制柜等安全保护装置和主要部件的型式检验合格证,以及限速器

和渐进安全钳的调试证书;

5)机房或者机器设备间及井道布置图;

6)电气原理图;

7)安装使用维护说明书。

50.【答案】D

【解析】自动扶梯、自动人行道施工要求

下列情况,自动扶梯、自动人行道在无控制电压、电路接地故障、过载时,必须自动停止运

行。下列情况下的开关断开的动作必须通过安全触点或安全电路来完成:

1)控制装置在超速和运行方向非操纵逆转下动作。

2)附加制动器动作。

3)直接驱动梯级、踏板或胶带的部件(如链条或齿条)断裂或过分伸长。

4)驱动装置与转向装置之间的距离(无意性)缩短。

5)梯级、踏板下陷,或胶带进入梳齿板处有异物夹住,且产生损坏梯级、踏板或胶带支撑结构。

6)无中间出口的连续安装的多台自动扶梯、自动人行道中的一台停止运行。

7)扶手带入口保护装置动作。

51.【答案】A

【解析】电梯整机安装要求

对瞬时式安全钳,轿厢应载有均匀分布的额定载重量;对渐进式安全钳,轿厢应载有均匀分

布的125%额定载重量。

52.【答案】C

【解析】此题考查液压电梯安装工程质量验收要求。

液压电梯安装工程质量验收要求:

1)液压泵站及液压顶升系统必须安装牢固,缸体垂直度严禁大于0.4‰。

2)当液压油达到产品设计温度时,温升保护装置必须动作,使液压电梯停止运行。

3)液压泵站上的溢流阀应设定在系统压力为满载压力的140%~170%时动作。

4)液压系统压力试验合格规定:轿厢停靠在最高站层,在液压顶升机构和截止阀之间施加

200%的满载压力,持续5min后,液压系统应完好无损。

53.【答案】B

【解析】施工过程中的消防验收

粗装修消防验收:消防工程的主要设施已安装调试完毕,仅留下室内精装修时,称为粗装修

消防验收。粗装修消防验收属于消防设施的功能性验收。验收合格后,尚不具备投入使用的

条件。

54.【答案】B

【解析】施工过程中的消防验收

房屋建筑全面竣工,消防工程已按设计图纸全部安装完成并准备投入使用前的消防验收,称

为精装修消防验收。验收合格后,房屋建筑具备投入使用条件。

粗装修消防验收是:消防工程的主要设施已安装调试完毕,仅留下室内精装修时,称为粗装

修消防验收。粗装修消防验收属于消防设施的功能性验收。验收合格后,尚不具备投入使用

的条件。

隐蔽工程消防验收是:消防工程施工中的部分工程实体将被隐蔽起来,在整个工程建成后,

其很难被检查和验收的,这部分消防工程要在被隐蔽前进行消防验收。

现场检查,不属于消防验收的分类。

55.【答案】C

【解析】干粉灭火系统施工程序

干粉灭火系统施工程序:设备和组件安装→管道安装→管道试压→吹扫→系统调试。

知识点:消防系统的分部分项工程及施工程序

56.【答案】A

【解析】A选项正确,其他建设工程,建设单位应当在工程竣工验收合格之日起5个工作日

内,报消防设计审查验收主管部门消防验收备案。

57.【答案】B

【解析】B选项正确,防排烟系统施工程序:支吊架制作、安装→风管制作、安装→风管强

度及严密性试验→风机及阀部件安装→防排烟风口安装→单机试运行→系统调试。

58.【答案】D

【解析】D选项符合题意,固定消防炮灭火系统,由固定消防炮和相应配置的系统组件组成

的固定灭火系统。按喷射介质可分为水炮系统、泡沫炮系统和干粉炮系统。

59.【答案】B

【解析】B选项正确,自动喷水灭火系统施工程序:干管安装→报警阀安装→立管安装→分

层干、支管安装→喷洒头支管安装→管道试压→管道冲洗→减压装置安装→报警阀配件及其

他组件安装→喷洒头安装→系统通水调试

60.【答案】CD

【解析】高层建筑管道安装的技术措施

高层建筑的重力流雨水系统可用镀锌焊接钢管,超高层建筑的重力流雨水系统可采用镀锌无

缝钢管和球墨铸铁管;高层和超高层建筑的虹吸式雨水系统的管道,可采用高密度聚乙烯

(HDPE)管、不锈钢管、衬塑钢管、镀锌钢管、铸铁管等材料,这些管材除承受正压外,还

应能承受负压。

61.【答案】BDE

【解析】建筑接地工施工技术要求。

1.接地装置的敷设要求

(1)接地装置顶面埋设深度不应小于0.6m,且应在冻土层以下。

(2)圆钢、角钢、钢管、铜棒、铜排等接地极应垂直埋入地下,间距不应小于5m。

(3)人工接地体与建筑物的外墙或基础之间的水平距离不宜小于1m。

2.接地装置的搭接要求

(1)扁钢与扁钢搭接不应小于扁钢宽度的2倍,且至少应三面施焊。

(2)圆钢与角钢搭接不应小于圆钢直径的6倍,且应双面施焊。

(3)圆钢与扁钢搭接不应小于圆钢直径的6倍,且应双面施焊。

3.接闪线和接闪带安装要求

1)接闪线和接闪带安装应平正顺直、无急弯。

2)固定支架高度不宜小于150mm,固定支架应间距均匀,支架间距应符合规范的规定。

3)每个固定支架应能承受49N的垂直拉力。

62.【答案】DE

【解析】A选项错误,用1kV兆欧表测量每段母线槽的绝缘电阻,绝缘电阻值不得小于20MΩ

B选项错误,室内配电母线槽的圆钢吊架直径不得小于8mm,室内照明母线槽的圆钢吊架直

径不得小于6mm

C选项错误,母线槽直线段安装应平直,配电母线槽水平度与垂直度偏差不宜大于1.5‰,

全长最大偏差不宜大于20mm;

D选项正确,照明母线槽水平偏差全长不应大于5mm,垂直偏差不应大于10mm。母线应与外

壳同心,允许偏差应为±5mm。

E选项正确,母线槽跨越建筑物变形缝处时,应设置补偿装置;母线槽直线敷设长度超过80m,

每50~60m宜设置伸缩节。

63.【答案】BCD

【解析】风管的加固形式有:角钢加固、折角加固、立咬口加固、扁钢内支撑、镀锌螺杆内

支撑、钢管内支撑加固。后三种为内支撑加固,故选BCD。

64.【答案】CE

【解析】符合下列条件的金属风管应采取加固措施:

①E选项,直咬缝圆形风管直径大于等于800mm,且管段长度大于1250mm或总表面积大于

4m2;用于高压系统的螺旋风管直径大于2000mm。

②C选项,矩形风管边长大于630mm或矩形保温风管边长大于800mm,管段长度大于1250mm;

或低压风管单边平面面积大于1.2m2,中、高压风管大于1.0m2。

65.【答案】ADE

【解析】(1)建筑智能化系统调试工作应由项目专业技术负责人主持。

(2)C错误,系统检测应在系统试运行合格后进行。

(3)B错误,系统检测程序:分项工程→子分部工程→分部工程。

(4)系统检测合格后,填写分项工程检测记录、子分部工程检测记录和分部工程检测汇总记录。

(5)分项工程检测记录、子分部工程检测记录和分部工程检测汇总记录由检测小组填写,

检测负责人做出检测结论,监理(建设)单位的监理工程师(项目专业技术负责人)签字确认。

66.【答案】ACDE

【解析】A选项错误,电梯安装之前,所有厅门预留孔必须设有高度不小于1200mm的安全

保护围封

D选项错误,井道最高点和最低点0.5m内应各装一盏灯

C选项错误,井道内照度不得小于50Lx

E选项错误,轿厢缓冲器支座下的底坑地面应能承受满载轿厢静载4倍的作用力

67.【答案】ABCE

【解析】ABCE选项正确,电梯制造厂提供的资料

(1)制造许可证明文件,其范围能够覆盖所提供电梯的相应参数。

(2)电梯整机型式检验合格证书或报告书,其内容能够覆盖所提供电梯的相应参数。

(3)产品质量证明文件,注有制造许可证明文件编号、该电梯的产品出厂编号、主要技术

参数、门锁装置、限速器、安全钳、缓冲器、含有电子元件的安全电路、轿厢上行超速保护

装置、驱动主机、控制柜等安全保护装置和主要部件的型号和编号等内容,并且有电梯整机

制造单位的公章或检验合格章以及出厂日期。

(4)门锁装置、限速器、安全钳、缓冲器、含有电子元件的安全电路、轿厢上行超速保护

装置、驱动主机、控制柜等安全保护装置和主要部件的型式检验合格证,以及限速器和渐进

安全钳的调试证书。

(5)机房或者机器设备间及井道布置图,其顶层高度、底坑深度、楼层间距、井道内防护、

安全距离、井道下方人可以进入空间等满足安全要求。

(6)电气原理图,包括动力电路和连接电气安全装置的电路。

(7)安装使用维护说明书,包括安装、使用、日常维护保养和应急救援等方面操作说明的内容。

上述文件如为复印件则必须经电梯整机制造单位加盖公章或者检验合格章;对于进口电梯,

则应当加盖国内代理商的公章。

68.【答案】ACD

【解析】消防工程验收所需资料

特殊建设工程消防验收所需资料

(1)消防验收申报表;

(2)工程竣工验收报告;

(3)涉及消防的建设工程竣工图纸。

69.【答案】

1.(1)吸入管和排出管主要缺少的部件及作用如下:

1)吸入管上缺少过滤器。作用:过滤水中的固体颗粒。

2)排出管上缺少止回阀。作用:制止水倒流,防止水泵及电机逆转,烧毁电机。

(2)墙安装存在的问题有:

1)部分墙壁水泵接合器安装在距离地面1.0m处;

整改为:安装高度距地面宜为0.7m.

2)部分墙壁水泵接合器安装在玻璃幕墙的下方,与墙面上的玻璃窗的净距为1.8m。

整改为:与墙面上的玻璃窗的净距为不小于2.0m,且不应安装在玻璃幕墙的下方。

2.(1)风管穿墙套管厚度1.2mm不妥,风管穿过防火墙时,应设钢板厚度不小于1.6mm的

预埋管或防护套管。

(2)采用水泥砂浆封堵不妥,水泥砂浆是刚性防水材料。风管与套管之间应采用不燃柔性

材料封堵。

(3)防火阀未设置单独支架不妥,根据规范,边长或直径大于等于630mm的防火阀应设置

独立的支吊架。

(4)防火阀位置不妥,距防火墙250mm。根据规范,防火分区隔墙两侧的防火阀,距墙表

面应不大于200mm。

(5)风管与水管共用支吊架不妥,按要求,应当分开敷设。

3.(1)事件2中的风管压力为1800Pa,属于高压风管。因为按风管系统工作压力分类,风

管分为微压、低压、中压、高压。当1500Pa<p<2500pa时,属于高压风管。

(2)该风管可以采用单咬口、立咬口、联合角咬口、转角咬口。

(3)风管内部加固形式有:扁钢内支撑、镀锌螺杆内支撑、钢管内支撑。

4.对事件3中灯具安装中的错误之处并整改如下:

(1)3.5ka的吊灯固定在有5mm的螺钉上不正确,整改:质量大于3kg的悬吊灯具,应固

定在螺栓或预埋吊钩上,螺栓或预埋吊钩的直径不应小于灯具挂销直径,且不应小于6mm;

(2)重10.5kg的嵌入式吸顶灯的固定及装置,按灯具重量的2倍抽查了10%做了强度试验

不正确,整改:

质量大于10kg的灯具,固定装置及悬吊装置应按灯具重量的5倍做强度试验,且持续时间

不得少于15min。应全数检查(检查比例100%)。

70.【答案】

电梯准用程序

(1)电梯安装单位自检试运行结束后,由制造单位负责进行校验和调试。

(2)电梯检验和调试符合要求后,并经监督检验合格,可以交付使用。

(3)获得准用许可后,按规定办理交工验收手续。

71.【答案】

建设单位申请消防验收应当提供下列材料:

(1)消防验收申报表;

(2)工程竣工验收报告;

(3)涉及消防的建设工程竣工图纸。


课程推荐:

     2025年一级建造师考试辅导VIP班网络课程简章

     2025年一级建造师考试辅导拔高冲刺班网络课程简章

     2025年一级建造师考试辅导巧练刷题班网络课程简章

     2025年一级建造师考试辅导基础无忧班网络课程简章

     2025年一级建造师考试辅导启航精讲全科班课程简章

     2025年一级建造师考试辅导单科突破班网络课程简章


登录京疆援培网校一级建造师课程频道试听课程:点击开始在线试听课程

手机扫码登录一级建造师课程频道



2025年度一级建造师考试辅导网络课程快速报名通道:点击在线试学报名

手机扫码试学报名
