2025年一级建造师考试《建筑工程管理与实务》易错易考300题 - 第8章施工进度管理试题

第8章施工进度管理

一、单选题

1.在工程网络计划执行过程中,当计划工期等于计算工期时,若某项工作比原计划拖后,而未超过该工作的自由时差,则()。

A.不影响总工期,影响后续工作

B.不影响后续工作,影响总工期

C.对总工期及后续工作均不影响

D.对总工期及后续工作均有影响

2.检查某工程施工过程实际进度时,发现某工作的总时差由原计划的4d变为-2d,则说明该工作的实际进度()。

A.拖后2d,影响工期2d

B.拖后4d,影响工期2d

C.拖后6d,影响工期2d

D.拖后6d,影响工期6d

3.某建设项目,经总监理工程师批准的双代号网络施工进度计划如下图所示(单位:月),则下列说法正确的是()。

A.关键线路用工作表示,为A→B→D→H

B.图示施工进度计划的总工期为19个月

C.工作D的最早开始时间为第9个月末

D.工作G的总时差为2个月

4.属于异节奏流水施工特点的是()。

A.流水步距等于流水节拍

B.专业工作队数目大于施工过程数目

C.所有施工过程在各施工段上的流水节拍均相等

D.各个专业工作队在各施工段上能够连续作业,各施工过程间没有间隔时间

5.关于单位工程进度计划的编制步骤,排序正确的是()。

①收集编制依据;②确定施工顺序;③划分施工过程、施工段和施工层;④计算劳动量或机械台班需用量;⑤计算工程量;⑥确定持续时间;⑦优化并绘制正式施工进度计划图;⑧绘制可行的施工进度计划图。

A.①③②⑤④⑥⑧⑦

B.①②③⑤④⑥⑧⑦

C.①③②④⑤⑥⑦⑧

D.①②③④⑤⑥⑧⑦

6.下列各项不属于流水施工横道图表示法优点的是()

A.绘图简单

B.施工过程及其先后顺序表达清楚

C.时间和空间状况形象直观

D.斜向进度线的斜率可以直观地表示出各施工过程的进展速度

7.施工总进度计划一般在()领导下进行编制。

A.总承包企业的总工程师

B.项目经理

C.项目技术负责人

D.监理工程师

8.属于流水施工中空间参数的是(  )。

A.流水强度

B.施工层数

C.施工队数

D.施工过程数

二、多选题

1.施工进度计划的检查方法主要有()。

A.横道计划比较法

B.网络计划法

C.函询调查法

D.S形曲线法

E.实际进度前锋线法

2.关于施工进度计划的调整方式的说法,正确的有()。

A.时间优化

B.优化最佳施工成本

C.资源有限、工期最短调整

D.工期固定、资源均衡调整

E.成本优化

3.下列施工进度控制程序中,属于事后控制的是()

A.检查工程进度

B.进行工程进度的动态管理

C.编制项目实施总进度计划

D.制订总工期突破后的补救措施

E.制订保证总工期不突破的对策措施

4.在某安装工程网络计划中,已知工作F的自由时差为3d。如果在该网络计划的执行过程中发现工作F的持续时间延长了2d,而其他工作正常进展,则此时工作F()。

A.不会使总工期延长

B.不影响其后续工作的正常进行

C.总时差和自由时差各减少2d

D.自由时差不变,总时差减少2d

E.总时差不变,自由时差减少2d

5.下列属于流水施工时间参数的有()。

A.施工工期

B.流水段数

C.流水节拍

D.流水步距

E.施工过程数

答案及解析

一、单选题

1.【答案】C

【解析】工作自由时差,是指在不影响其所有紧后工作最早开始的前提下,本工作可以利用

的机动时间。拖后的时间未超过其自由时差,总工期及后续工作均不受影响。因为自由时差

一定小于等于总时差,所以拖后时间如果未超过自由时差,就一定不会超过总时差。因此不

会对总工期及后续工作有影响,结论:不超过自由时差说明不影响紧后工作;不超过总时差

说明不影响总工期,故本题答案为C。

2.【答案】C

【解析】实际进度拖后的时间为4d+2d=6d,而该工作有4d的总时差,故影响工期2d。

3.【答案】A

【解析】根据下图,可得该施工进度计划的总工期为18个月。关键线路用工作表示为A→B→D→H(用节点表示为①→②→③→⑥→⑦→⑧)。工作B和C都是工作D的紧前工作,B和C都完成后才能开始D,所以工作D的最早开始时间为第10月末(第11月初)。工作G的总时差为3个月。

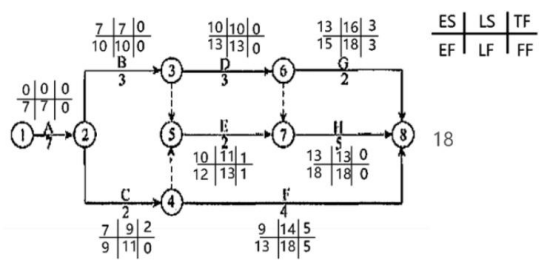

双代号网络施工进度计划图(单位:月)

4.【答案】D

【解析】本题考查的是异节奏流水施工特点。

等步距异节奏流水步距等于各流水节拍的最大公约数,异步距异节奏流水施工相邻施工过程

之间的流水步距不尽相同;

等步距异节奏流水施工专业工作队数目大于施工过程数目;异步距异节奏流水施工专业队数

等于施工过程数;

同一施工过程在各施工段上的流水节拍相等;

各个专业工作队在各施工段上能够连续作业,各施工过程间没有间隔时间。

5.【答案】A

【解析】单位工程进度计划的编制步骤:1)收集编制依据;2)划分施工过程、施工段和施

工层;3)确定施工顺序;4)计算工程量;5)计算劳动量或机械台班需用量;6)确定持续

时间;7)绘制可行的施工进度计划图;8)优化并绘制正式施工进度计划图。

6.【答案】D

【解析】流水施工的横道图表示法:横坐标表示流水施工的持续时间;纵坐标表示施工过程

的名称或编号。横道图表示法的优点:绘图简单,施工过程及其先后顺序表达清楚,时间和

空间状况形象直观,使用方便,因而被广泛用来表达施工进度计划。

7.【答案】A

【解析】施工总进度计划是以一个建设项目或一个建筑群体为编制对象,用以指导整个建设

项目或建筑群体施工全过程进度控制的指导性文件。施工总进度计划一般在总承包企业的总

工程师领导下进行编制。

8.【答案】B

【解析】流水施工参数分三种:(1)工艺参数,通常包括施工过程和流水强度两个参数。(2)

空间参数,可以是施工区(段),也可以是多层的施工层数。(3)时间参数,主要包括流水节

拍、流水步距和工期等。

二、多选题

1.【答案】ABDE

【解析】施工进度计划实施监测的方法有:横道计划比较法,网络计划法,实际进度前锋线

法,S形曲线法、香蕉形曲线比较法等。

2.【答案】ACDE

【解析】根据优化目标的不同,网络计划的优化相应分为工期优化、费用优化和资源优化三种。

工期优化也称时间优化.其目的是当网络计划计算工期不能满足要求工期时,通过不断压缩

关键线路上的关键工作的持续时间等措施,达到缩短工期、满足要求的目的。A选项正确;

资源优化是指通过改变工作的开始时间和完成时间,使资源按照时间的分布符合优化目标。

通常分两种模式:“资源有限、工期最短”的优化,“工期固定、资源均衡”的优化。C、D

选项正确;

费用优化也称成本优化,其目的是在一定的限定条件下,寻求工程总成本最低时的工期安排,

或满足工期要求前提下寻求最低成本的施工组织过程。E选项正确。

3.【答案】DE

【解析】当实际进度与计划进度发生偏差时,在分析原因的基础上应采取以下措施:

(1)制订保证总工期不突破的对策措施;

(2)制订总工期突破后的补救措施;

(3)调整相应的施工计划,并组织协调相应的配套设施和保障措施。

4.【答案】ABC

【解析】工作自由时差,是指在不影响其所有紧后工作最早开始的前提下,本工作可以利用

的机动时间。

总时差是指在不影响总工期的前提下,本工作可以利用的机动时间。

本题中工作F的持续时间延长2d,小于自由时差3d,也就小于总时差,故A、B选项正确。

工作F的持续时间延长2d,可利用的机动时间就减少2天,C选项正确。

5.【答案】ACD

【解析】流水施工的时间参数指在组织流水施工时,用以表达流水施工在时间安排上所处状

态的参数,主要包括流水节拍、流水步距和流水施工工期等。

课程推荐:

     2025年一级建造师考试辅导VIP班网络课程简章

     2025年一级建造师考试辅导拔高冲刺班网络课程简章

     2025年一级建造师考试辅导巧练刷题班网络课程简章

     2025年一级建造师考试辅导基础无忧班网络课程简章

     2025年一级建造师考试辅导启航精讲全科班课程简章

     2025年一级建造师考试辅导单科突破班网络课程简章

登录京疆援培网校一级建造师课程频道试听课程:点击开始在线试听课程

手机扫码登录一级建造师课程频道

2025年度一级建造师考试辅导网络课程快速报名通道:点击在线试学报名

手机扫码试学报名
