2023年二级建造师执业资格考试《公路工程管理与实务》真题及答案(1天考3科6月4日场)
京疆援培二级建造师考试培训教研组在2023年度考试结束后整理了《公路工程管理与实务》(1天考3科版,6月4日场完整试题)真题及答案解析,以供考生考后估分之用。

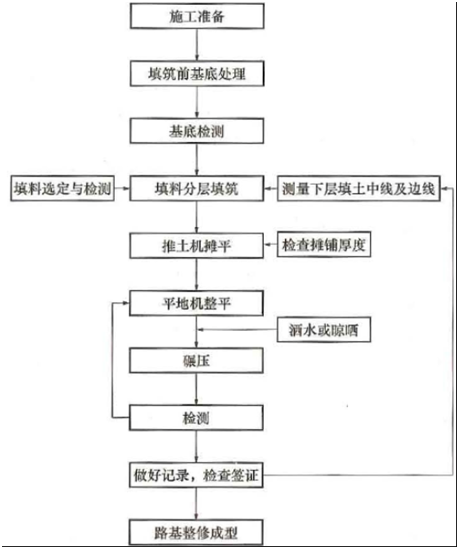

1.土方路提填筑施工工艺流程中,分层填筑的紧前工序是()。
A.检查摊铺厚度
B.基底检测
C.平地机整平
D.推土机摊平
【答案】B(本答案非官方发布,仅供参考)
【解析】
2.渗沟沟底不能埋入不透水层时,两侧沟壁均应设置()。
A.防水层
B.封闭层
C.排水层
D.反滤层
【答案】D(本答案非官方发布,仅供参考)
【解析】渗沟沟底不能埋入不透水层时,两侧沟壁均应设置反滤层。
【考察考点】路基地下水排水设施的施工要点P15
3.压实度检测中需要使用基板的检测方法是()。
A.灌砂法
B.环刀法
C.核子密度湿度仪法
D.无核密度仪法
【答案】A(本答案非官方发布,仅供参考)
【解析】灌砂法需要使用基板。
【考察考点】压实度检测P35-36

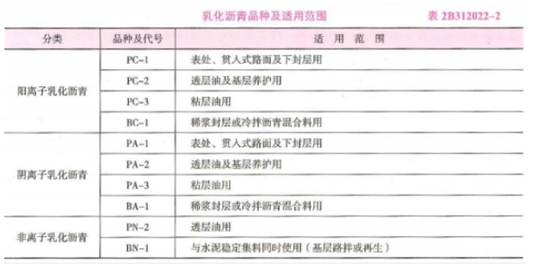

4.沥青路面面层施工中,可用作粘层油的阳离子乳化沥青是()。
A.PC-1
B.BC-1
C.PC-3
D.PA-3
【答案】C(本答案非官方发布,仅供参考)
【解析】
【考察考点】沥青路面面层施工P70
5.邻近桥梁或其他固定构造物处,水泥混凝土路面施工措施正确的是()。
A.设传力杆平缝型横向施工缝
B.设拉杆企口缝型横向施工缝
C.设横向施工缝
D.设横向胀缝
【答案】D(本答案非官方发布,仅供参考)
【解析】邻近桥梁或其他固定构造物处或与其他边路相交处,应设置横向胀缝。
【考察考点】横缝设置与施工P92
6.水泥混凝土抗折强度试验方法中,试验步骤包括,①标记试件,②加载试验,③试件外观检查,④试件修整;⑤试件成型并养护,⑥整理实验数据,正确的是()
A.⑤→④→③→②→①→⑥
B.①→⑤→④→③→②→⑥
C.⑤→①→③→④→②→⑥
D.⑤→③→④→①→②→⑥
【答案】D(本答案非官方发布,仅供参考)
【解析】试验步骤
(1)试件的成型并养护。
(2)试件外观检查、修整。将达到规定龄期的抗折试件取出,擦干表面,检查试件,如发现试件中部1/3长度内有蜂窝等缺陷,则该试件废弃。
(3)标记试件。从试件一端量起,分别在距端部的50mm、200mm、350mm和500mm处划出标记,分别作为支点(50mm和500mm处)和加载点(200mm和350mm处)的具体位置。
(4)加载试验。调整万能机上两个可移动支座,使其对准试验机下距离压头中心点两侧各225mm的位置,随后紧固支座。将抗折试件放在支座上且侧面朝上,位置对准后,先慢慢施加一个初始荷载,大约1KN。接着以0.5~0.7MPa/s的加荷速度连续加荷,直至试件破坏,记录最大荷载。但当断面出现在加荷点外侧时,则试验结果无效。
(5)整理试验数据,提供试验报告。
【考察考点】水泥混凝土抗压强度试验方法P97
7.某平原地区河流宽20m,水深2m左右,有小船通行,最适宜修建的施工便桥是().
A.浮桥
B.索桥
C.石拱桥
D.墩架式梁桥
【答案】D(本答案非官方发布,仅供参考)
【解析】便桥的适用条件:当河窄、水浅时可选用墩架式梁桥;当河宽且具备贝雷桁架部件时,可选用贝雷桥;由于任务紧急,临时桥梁的修建不能短期完成时,或河水很深,河床泥土松软,桩基承载力不够且施工困难时,或河流通航,墩架梁桥净宽、净高不能满足要求时,可以考虑建造部分桥段易于拆散、组建的浮桥;当遇深山峡谷时,可选用索桥。
【考察考点】便桥建设P328
8.公路照明系统的照明方式可以为一般照明、局部照明和()。
A.自然照明
B.隧道照明
C.混合照明
D.互通立交照明
【答案】C(本答案非官方发布,仅供参考)
【解析】照明方式可以分为一般照明、局部照明和混合照明;照明种类可以分为正常照明和应急照明。
【考察考点】照明系统的主要构成与功能P212
9.公路工程进度计划主要形式有横道图、()、垂直图、斜率图、网络图。
A.鱼刺图
B.“S”曲线图
C.直方图
D.树状图
【答案】B(本答案非官方发布,仅供参考)
【解析】公路工程进度计划的主要形式:横道图、“S”曲线、垂直图、斜率图、网络图。
10.公路工程施工招标时,投标文件采用双信封形式密封,第二信封封袋的文件是()。
A.商务文件
B.报价文件
C.补遗书
D.技术文件
【答案】B(本答案非官方发布,仅供参考)
【解析】对公路工程施工招标,招标人采用资格预审方式进行招标且评标方法为技术评分最低标价法的,或者采用资格后审方式进行招标的,投标文件应当以双信封形式密封,第一信封内为商务文件和技术文件,第二信封内为报价文件。
【考察考点】投标P361
11.水泥混凝土抗折强度试验方法中,试验步骤包括,①标记试件,②加载试验,③试件外观检查,④试件修整;⑤试件成型并养护,⑥整理实验数据,正确的是()
A.⑤→④→③→②→①→⑥
B.①→⑤→④→③→②→⑥
C.⑤→①→③→④→②→⑥
D.⑤→③→④→①→②→⑥
【答案】D(本答案非官方发布,仅供参考)
【解析】试验步骤:
(1)试件的成型并养护。
(2)试件外观检查、修整。将达到规定龄期的抗折试件取出,擦干表面,检查试件,如发现试件中部1/3长度内有蜂窝等缺陷,则该试件废弃。
(3)标记试件。从试件一端量起,分别在距端部的50mm、200mm、350mm和500mm处划出标记,分别作为支点(50mm和500mm处)和加载点(200mm和350mm处)的具体位置。
(4)加载试验。调整万能机上两个可移动支座,使其对准试验机下距离压头中心点两侧各225mm的位置,随后紧固支座。将抗折试件放在支座上且侧面朝上,位置对准后,先慢慢施加一个初始荷载,大约1KN。接着以0.5~0.7MPa/s的加荷速度连续加荷,直至试件破坏,记录最大荷载。但当断面出现在加荷点外侧时,则试验结果无效。
(5)整理试验数据,提供试验报告。
【考察考点】水泥混凝土抗压强度试验方法P97
12.桥梁上部结构施工方法中,需要挂篮设备的是()。
A.顶推法
B.滑模施工法
C.悬臂施工法
D.预制吊装法
【答案】C(本答案非官方发布,仅供参考)
【解析】悬臂浇筑施工适用于大跨径的预应力混凝土悬臂梁桥、连续梁桥、T型刚构桥、连续刚构桥。其特点是无须建立落地支架,无须大型起重与运输机具,主要设备是一对能行走的挂篮。
【考察考点】桥梁上部结构悬臂施工P162
13.交通运输主管部门或者其委托的建设工程质量监督机构履行监督检查职责时,正确的说法是()。
A.派2名以上有执法权的人员进入被检查单位和施工现场进行检查
B.组织制定项目质量保证体系
C.对工程构配件质量进行全部检测
D.组织制定项目安全生产教育计划
【答案】A(本答案非官方发布,仅供参考)
【解析】交通运输主管部门或者其委托的建设工程质量监督机构履行监督检查职责时,有权采取下列措施:
(1)进入被检查单位和施工现场进行检查。
(2)询问被检查单位工作人员,要求其说明有关情况。
(3)要求被检查单位提供有关工程质量的文件和材料。
(4)对工程材料、构配件、工程实体质量进行抽样检测。
(5)对发现的质量问题,责令改正,视情节依法对责任单位采取通报批评、罚款、停工整顿等处理措施。
【考察考点】公路工程质量监督相关规定P378
14.桥梁结构钢筋骨架的焊接组装应在坚固的工作台上进行,骨架焊接的顺序是()。
A.由中到边对称向两端进行
B.先焊上部,再焊下部
C.相邻焊缝采用分区非对称跳焊
D.相邻焊缝应顺方向一致
【答案】A(本答案非官方发布,仅供参考)
【解析】骨架焊接时,不同直径钢筋的中心线应在同一平面上,较小直径的钢筋在焊接时,下面宜垫以厚度适当的钢板。施焊顺序宜由中到边对称地向两端进行,先焊骨架下部,后焊骨架上部。相邻的焊缝应采用分区对称跳焊,不得顺方向一次焊成。
【考察考点】钢筋与混凝土施工技术P112
15.关于桥梁墩、台身圬工砌体的施工要求,正确的是()。
A.砌块使用前应保持干燥、干净
B.分段堆砌时各段水平砌缝应错开
C.各砌层应先砌外圈定位行行列,再砌筑里层
D.砖墙工作段的分段位置不得设在沉降缝处
【答案】C(本答案非官方发布,仅供参考)
【解析】砌块在使用前应浇水湿润,A错。分段位置宜设在沉降缝或伸缩缝处,各段的水平砌缝应一致,BD错。各砌层应先砌外圈定位行列,再砌筑里层,C对。
16.关于涵洞施工沉降缝设置的说法,正确的是()。
A.两端面应径直设置剪力齿
B.端面上下不得交错
C.填缝料应具有弹性和透水性
D.填缝料不得填塞紧密
【答案】B(本答案非官方发布,仅供参考)
【解析】按设计要求设置沉降缝,且沉降缝处的两端面应竖直、平整,上下不得交错。填缝料应具有弹性和不透水性,并应填塞紧密。
【考察考点】涵洞施工P168

17.隧道监控量测的位移管理等级分为()级
A.一
B.二
C.三
D.四
【答案】C(本答案非官方发布,仅供参考)
【解析】
18.工地试验外委管理规定,接受外委试验的检测机构应取得《公路水运工程试验检测机构等级证书》(含相应参数),通过计量认证(含相应参数)且年度信用等级为()级及以上。
A.A
B.B
C.C
D.D
【答案】B(本答案非官方发布,仅供参考)
【解析】接受外委试验的检测机构应取得《公路水运工程试验检测机构等级证书》(含相应参数),通过计量认证(含相应参数)且上年度信用等级为B级及以上。工地试验室应将接受外委试验的检测机构的有关证书复印件存档备查。
【考察考点】公路工程施工测量管理P242
19.下列水泥混凝土护栏质量检验项目中,属于关键项目的是()
A.横向偏位
B.护栏断面尺寸
C.基础厚度
D.护栏混凝土强度
【答案】D(本答案非官方发布,仅供参考)
【解析】实测项目:护栏断面尺寸、钢筋骨架尺寸、横向偏位、基础厚度、护栏混凝土强度(△)、护栏快件之间的错位。
【考察考点】公路工程质量控制方法及措施P253
20.高处作业时,安全带的使用符合安全技术要求的是()
A.安全绳用作悬吊绳
B.安全带高挂低用,并扣牢在牢固的物体上
C.安全绳和悬吊绳共用连接器
D.安全绳上附加挂钩
【答案】B(本答案非官方发布,仅供参考)
【解析】安全带应高挂低用,并应扣牢在牢固的物体上。安全带的安全绳不得打结使用,安全绳上不得挂钩,C错。严禁安全绳用作悬吊绳,A错。严禁安全绳与悬吊绳共用连接器,C错。
【考察考点】公路工程项目安全管理措施P276
21.防撞筒的主要作用有()。
A.警示
B.减缓冲击
C.诱导视线
D.避免对向车辆灯光造成的眩目影响
E.吸收能量,减经事故车辆及人员的损失程度
【答案】A,B,C,E(本答案非官方发布,仅供参考)
【解析】防撞筒的主要作用是起到警示和减缓冲击作用,吸收能量,减轻事故车辆及人员的损伤程度,同时也有诱导视线的作用。
【考察考点】各种交通安全设施的功能与构成P207
22.公路工程第三级技术交底内容有()。
A.作业标准、施工规范及验收标准
B.施工技术方案、工程的重难点
C.测量放样、测量控制网、监控量测
D.施工工艺流程及施工先后顺序
E.最大危险源,出现紧急情况下的应急救援措施
【答案】A,D,E(本答案非官方发布,仅供参考)
【解析】第三级交底主要内容为分部分项工程的施工工序等。包括作业标准、施工规范及验收标准,工程质量要求;施工工艺流程及施工先后顺序,施工工艺细则、操作要点及质量标准;质量问题预防及注意事项,施工技术措施和安全技术措施;重大危险源、出现紧急情况下的应急救援措施、紧急逃生措施等。选项B属于第一级,选项C属于第二级。
【考察考点】技术交底的主要内容P234
23.公路工程施测量中,平面控制测量的方法有()。
A.卫星定位测量法
B.导线测量法
C.三角测量法
D.水准测量法
E.三边测量法
【答案】A,B,C,E(本答案非官方发布,仅供参考)
【解析】平面控制测量应采用卫星定位测量、导线测量、三角测量或三边测量方法进行。
【考察考点】公路工程施工测量工作要求P39
24.测定无机结合料稳定土的无侧限抗压强度时,必须使用的仪器设备有()。
A.灌砂筒
B.方孔筒
C.立方体试模
D.液压千斤顶
E.天平与台秤
【答案】C,D,E(本答案非官方发布,仅供参考)
【解析】试验仪器设备:圆孔筛、试模、脱模器、反力框架、液压千斤顶、夯锤和导管、密封湿气箱或湿气池放在能保持恒温的小房间内、水槽、路面材料强度试验仪或其他合适的压力机、天平、台秤、量筒、拌合工具、漏斗、大小铝盒、烘箱等。
【考察考点】无侧限抗压强度试验检测P95-96
25.桥梁混凝土施工中,混凝土运至浇筑地点后需进行第二次搅拌方可使用的情形有()。
A.离析
B.混凝土夹杂泥块
C.泌水
D.混凝土干结
E.坍落度不符合要求
【答案】A,C,E(本答案非官方发布,仅供参考)
【解析】混凝土运至浇筑地点后发生离析、严重泌水或坍落度不符合要求时,应进行第二次搅拌。二次搅拌时不得任意加水,确有必要时,可同时加水、相应的胶凝材料和外加剂并保持其原水胶比不变;;二次搅拌仍不符合要求时,则不得使用。
【考察考点】混凝土工程施工P116
26.应及时进行安全生产事故隐患排查的情况有()。
A.组织机构发生大的调整
B.作业条件、工艺技术改变
C.重大节假日
D.大型活动
E.四级风力下作业
【答案】A,B,C,D(本答案非官方发布,仅供参考)
【解析】出现下列情况时,应及时进行事故隐患排查:
1、与安全生产相关的法律法规、标准规范发生变更或公布新的法律、法规、标准规范。
2、组织机构发生大的调整。
3、作业条件、设备设施、工艺技术改变。
4、相关方进入、撤出。
5、发生事故。
6、重大自然灾害、极端天气、重大节假日、大型活动。
7、其他应当进行专项安全隐患排查的情形。
【考察考点】公路工程安全隐患排查与治理P260
27.施工成本核算中,在措施费中核算的成本有()。
A.劳动保护费
B.工地转移费
C.施工场地建设费
D.施工辅助费
E.沿海地区施工增加费
【答案】B,D,E(本答案非官方发布,仅供参考)
【解析】项目施工生产过程中实际发生的措施费,包括冬期施工增加费、雨期施工增加费、夜间施工增加费、特殊地区施工增加费、行车干扰工程施工增加费、施工辅助费、工地转移费等。
【考察考点】公路项目施工成本核算方法P300
28.根据浇洒沥青和撒布集料的遍数不同,属于沥青表面处治的施工方法有()。
A.单层式
B.贯入式
C.浸入式
D.双层式
E.三层式
【答案】A,D,E(本答案非官方发布,仅供参考)
【解析】沥青表面处治:用沥青和集料按层铺法或拌合法铺筑而成的厚度不超过3cm的沥青面层。表面处治按浇洒沥青和撒布集料的遍数不同,分为单层式、双层式、三层式。
【考察考点】沥青路面分类P68
29.隧道施工的排水应符合的规定有()
A.隧道内反坡排水时,降水管路必须按照一次性降水排出洞外进行布置
B.洞顶排水沟应与洞门结构同时完成
C.洞顶设高压水池时,水池应有防渗措施,但无需设溢水疏导设施
D.高冒水风险隧道内反坡施工时,宜设置两个独立的供电系统和排水管路
E.洞外路堑向隧道内为下坡时,路基边沟应做成反坡,向路堑外排水
【答案】D,E(本答案非官方发布,仅供参考)
【解析】选项A错误,隧道内反坡排水时根据距离、坡度、水量、设备和施工组织布置管路,一次或分段接力将水排出洞外。
选项B错误,边坡、仰坡坡顶的截水沟应结合永久排水系统在洞口开挖前修建,其出水口应防止水顺坡面漫流,
选项C错误,洞顶设有高压水池时,水池位置宜远离隧道轴线,水池应有防渗措施,对水池溢水应有疏导设施。
选项D正确,高冒水风险隧道反坡施工时,应准备一定的抢险物资、设备,宜设置两个独立的供电系统和排水管路。
选项E正确,洞外路堑向隧道内为下坡时,路基边沟应做成反坡,向路堑外排水。
【考察考点】公路隧道防水与排水P199-200

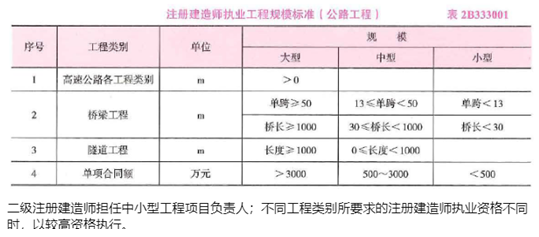

30.下列工程中,二级注册建造师能作为项目负责人的有()
A.一级公路单跨60m的桥梁工程
B.高速公路中的涵洞工程
C.一级公路长度900m的隧道工程
D.二级公路长度1200m的隧道工程
E.单项合同金额3000万元的工程
【答案】C,E(本答案非官方发布,仅供参考)
【解析】

31.根据所给材料回答问题。
某二级公路隧道起讫里程为K9+040-k9+525,全场485m,双向双车道,隧道进口段拱式明洞长度13m,洞口段纵剖面示意图如图1所示,进口段围岩为强风化泥质页岩,具有弱膨胀性,围岩等级V级,该工程参照《公路工程标准施工招标文件》通用及专用合同条款签订施工合同,措施费、管理费、利润的综合费率为30%(以直接费为计算基数)。
施工中发生以下事件:
事件一:隧道开工时即将进入雨季,施工单位为加快施工进度,清表完成后,立马进行仰坡等洞口工程施工,雨季前在仰坡开挖过程中完成了相应的防排水构造物施工。并对该构造物采取了防止变形和A措施。
施工单位计划进行**回填施工,按固定*背回*,C和D使用完成后进行,施工单位就近利用洞口开挖出的土石分层厚度不大于0.3m
【答案暂无】

32.某施工单位承建了一项二级公路工程,起讫里程桩号为K0+000~K20+10.52,包括路基工程、路面工程及交通安全设施工程等,该地区雨季降雨比较集中,路面面层采用OGFC沥青混凝土,该面层属于典型的骨架-空隙结构,具备排水功能,路面结构方案如图2-1所示,路肩大样图如图2-2所示。
施工中发生以下事件:
事件一:沥青混凝土面层施工时,对横接缝处理要求如下:首先采用B方法检测端部平整度,不符合要求时,垂直于路中线切齐清除,清理干净后在端部涂粘层沥青,接着摊铺,摊铺时调整好预留高度,接缝处摊铺层施工结束后再用B方法检测平整度。最后对横向接缝进行碾压施工。
事件二:施工单位按要求搭建了工地试验室,工地试验遵循科学、客观、严谨、公正的原则,独立开展试验检测活动,对人员,设备,档案等制订了严格管理制度,该制度部分摘录如下:
(1)工地试验室应保持试验检测人员相对稳定,因特殊情况需变动的,应由C机构报经D单位同意,并向E机构备案。
(2)工地试验室应将试验检测人员的姓名、岗位、招聘等信息予以公开,试验检验人员进行作业时应同意着装并挂牌上岗。
(3)仪器设备在检定/校准周期内如存在修理、搬运、移动等情况,应重新进行检定/校准,对于性能不稳定的设备以及使用频率高的设备应进行期间核查。
(4)工地试验室应重视试验检测人员劳动保护工作,试验检测人员在进行有毒、有强噪音等试验操作时,必须按要求佩戴相应的防护用具。
(5)仪器设备经检定/校准成功并检验合格后方可投入使用。
【问题】
1.写出图2-1中路面面层结构形式的中文名**路面**A的名称,写出图2-2中PVC管的作用。
2.写出事件一中B方法的名称。
3.事件一中横向接缝应如何进行碾压施工?
4.写出事件二中C、D、E的名称。
5.补充事件二中还应该进行检定核查的仪器设备种类。
【答案】
1.(1)OGFC——排水沥青混合料。
(2)PVC管的作用是排水。
2.B方法——3m直尺。
3.横向接缝的碾压先用双轮双振压路机进行横压,碾压时压路机位于已压实的混合料层上,伸入新铺层的宽
为150mm,然后每压一遍向铺混合料方向移动150~200mm,直至全部在新铺层上为止,再改为纵向碾压。
4.C——母体检测机构;D——建设单位;E——项目质量监督机构。
5.

33.某施工单位承接的二级公路路基施工项目,长度3.5km,该项目共有15座跨径均为2.0m的钢筋混凝土盖板涵,盖板为C30钢筋混凝土,采用了预制安装施工。涵身、涵台帽为C20素混凝土,涵洞进出口、涵底铺砌均采用砂浆片石砌筑,其中,6号涵洞结构立面示意图如图3所示。
施工中,发现以下事件:
事件一:盖板涵施工主要工序包括:①测量放线;②基坑开挖;③基础施工;④出入口浆砌;⑤沉降缝与防水层施工;⑥D;⑦涵洞回填及加固;⑧现浇涵台帽;⑨预制安装盖板。
事件二:6号涵洞的15块盖板为同批预制,按照规范要求由工地试验室对混凝土取样制做边长为150mm的立方体标准试件。
按照工地试验样品管理要求,工地试验室制定了试件样品管理制度,对样品的取样、运输、E、存储、F及处置等全过程实施严格的控制和管理。
在吊装安装前,为控制盖板强度满足吊装要求,对同等条件制作和养护的一~三块混凝土进行了抗压强度试验,其强度分别为29.2MPa,28.2MPa,30.5MPa。
事件三:施工单位在盖板涵施工中有以下做法:
(1)盖板预制和安装时注意检查盖板上下面的方向。安装前检查盖板及涵***的尺寸。
(2)涵洞台背回填在两侧同时对称,均衡地分层进行,控制填筑的压实度不小于94%。
(3)工地试验室对混凝土试件样品进行安全性标识,以确保样品在流转过程中不发生混淆且具有可追溯性。
问题:
1.写出图3中构造物A、B、C的名称;根据涵顶路基填土厚度,写出***类型。
2.写出事件一中工序D的名称和盖板涵施工工序的正确顺序。(写出数字序号即可,如:153…)
3.根据混凝土试件抗压强度试验,判断事件二中盖板是否可以进行安装,再表明理由,写出试件样品管理过程关节E、F的名称。
4.逐条判断事件三中施工单位的做法是否正确,若不正确写出正确做法。
【答案】
1.B——沉降缝。
2.工序D——浆砌墙身。盖板涵施工工序:①②③⑥⑧⑨④⑤⑦。
3.(1)事件二中盖板可以进行安装。
理由:30×85%=25.5MPa
29.2×15%=4.38MPa,29.2-28.2=1MPa,30.5-29.2=1.3MPa,抗压强度=(29.2+28.2+30.5)÷3=29.3MPa>25.5MPa
(2)E——标识;F——留样。
4.(1)
(2)错误。
改正:压实度不应小于96%。
(3)错误。
改正:样品应进行唯一性标识,确保在流转过程中不发生混淆且具有可追溯性。

34.某施工单位承建了一段一级公路工程(重交通等级),路面为沥青混凝土路面。路面总厚度56cm。沿线可提供的路基填料有黏土、粉质土、碎石土、砂性土,其中路基包括填方路基,挖方路基、半填半挖路基、低填路基、浅挖路基、挡土墙路基等,低填路基示意图如图4所示,低填路基(填土高度小于H厘米时)施工按设计,要求清除表土后,进行原地面开挖并换填。
施工中发生以下事件:
事件一:针对填方段,施工单位制定了相应的施工方案,部分施工要求如下:
(1)在透水性差的压实层上填筑透水性好的填料的,应在其表面设2%~4%的双向横坡,并采取相应的防水措施,不得在透水性差的填料所填筑的路堤边坡上覆盖透水性好的填料。
(2)每种填料的松铺厚度应参照当地具有代表性的典型工程确定。
(3)每一填筑层压实后的宽度不得小于22m。
事件二:施工单位特别重视测量管理工作,在开工准备阶段,进行了交接桩,设计控制桩贯通复测,施工控制网建立等工作,在地形复测时,发现K2+200~K2+620路段地面实际高程与设计图提供的地面高程相差较大,需要调整路基设计高程,在施工阶段进行了施工放样测量、沉降位移变形观测、工序检查测量相关工作。
事件三:施工单位针对重要生产设施、重大危险源制订了专项应急预案,并对应急预案组织了评审,形成了书面评审纪要,参加应急预案评审的人员包括施工单位总工程师、项目部总工程师及有关安全生产方案的专家、按照分级属地原则,施工单位向属地安全生产监督部门和有关部门进行告知性备案,应急预案备案时,施工单位提交了应急预案备案申报表、应急预案评审意见、应急预案文本及电子文档。
问题:
1.图4中H是多少厘米?写出图4中填料A的名称以及标注宽度为2200cm的结构部位名称。
2.逐条判断事件一中的施工要求是否正确,若不正确写出正确施工要求。
3.针对事件二中开工准备阶段发现K2+200~K2+620的问题,施工单位应如何处置?补充事件二中施工阶段测量工作内容。
4.改正事件三中有关应急预案评审的错误之处,应急预案备案时,施工单位还应提交哪些材料?
【答案】
1.标注宽度为2200cm是路基宽度。
2.(1)错误。
改正:不得在透水性好的填料所填筑的路堤边坡上覆盖透水性差的填料。
(2)错误。
改正:每种填料的松铺厚度应通过试验确定。
(3)正确。
3.(1)当复测成果与设计不相符时,施工单位应及时联系监理单位(或建设单位),与设计沟通解决。
(2)补充施工阶段的测量工作:施工控制网复测、安全监控测量。
4.(1)改正:参加应急预案评审的人员应当包括有关安全生产及应急管理方面的专家。且评审人员与施工单位有利害关系的,应当回避。施工单位总工程师、项目部总工程师不得作为应急预案评审的人员。
(2)应急预案备案时,施工单位还应提交风险评估结果和应急资源调查清单。
