​2023年二级建造师考试点睛资料——《机电工程管理与实务》
发布时间:2023-05-31     作者:     分享到:

2023年二级建造师考试点睛资料——《机电工程管理与实务》


专题一:容器安装

(一)压力容器制造、安装、改造、修理许可


1)压力容器制造(含安装、修理、改造)许可,A1 级覆盖 A2、D 级,A2,C1、C2 级覆盖 D 级。

(二)塔式容器安装程序和方法

1)整体安装:施工准备→吊装就位→找平找正→灌浆抹面→内件安装→检查封闭。e

2)分段(片)安装方法:采用卧装法或立式正(倒)装法施工。

(三)钢制容器焊接

P50:预热、后热及焊后热处理

(4)为改善焊接接头的焊后组织和性能或消除残余应力而进行的热处理,称为焊后热处理。例如:非合金钢管道壁厚大于 19mm 时,应进行焊后消除应力热处理。

(6)有焊后消除应力热处理要求的压力容器(压力管道),经挖补修理后,应当根据补焊深度确定是否需要进行消除应力处理。

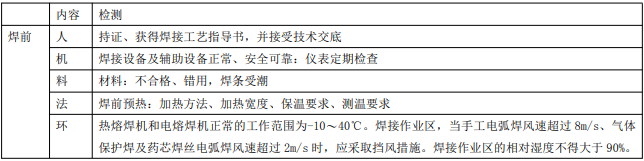

P50:焊接前检验


P51:对于局部加热热处理的焊缝,应检查和记录升温速度、降温速度、恒温温度和恒温时间、任意两测温点间的温差等参数和加热区域宽度。

P51:焊接施工检查记录至少应包括:焊工资格认可记录、焊接检查记录、焊缝返修检查记录。

P103:制作技术

(2)焊接工艺评定报告、焊接工艺规程、施焊记录及焊工的识别标记,应保存 3 年。

(3)返修次数、部位和返修情况应记入容器的质量证明书。

(五)铝合金容器焊接

P41:铝及铝合金铝和氧的化学结合力很强,极易生成一层氧化铝薄膜包裹在熔滴表面和覆盖在熔池表面,这层氧化铝妨碍焊接过程的正常进行;易产生未熔合、未焊透缺陷;容易在焊接中造成夹渣;会促使焊缝生成气孔。

P43:铝及铝合金容器(管道)焊接方法应采用钨极氩弧焊、熔化极氩弧焊、等离子焊及通过试验可保证焊接质量的其他焊接方法。不用焊条电弧焊,一般也不采用气焊。”而氧乙炔焊和焊条电弧焊很难保证铝及铝合金的焊接质量。

(六)焊接质量缺陷

P49:按缺陷的形态可分为:平面型缺陷(如裂纹、未熔合等);体积型缺陷(如气孔、夹渣等)。

(七)储罐充水试验 P108


3.试验介质及充水

(1)一般情况下,充水试验采用洁净水;特殊情况下,如采用其他液体进行充水试验,必须经有关部门批准。

(2)对不锈钢罐,试验用水中氯离子含量不得超过 25ppm。试验水温均不低于 5℃。

(3)充水试验中应进行基础沉降观测。如基础发生设计不允许的沉降,应停止充水,待处理后,方可继续进行试验。充水和放水过程中,应打开透光孔,且不得使基础浸水。


专题二:电气施工

(一)临时用电施工组织设计

临时用电施工组织设计                 临时用电设备 5     台或设备总容量在 50kW 及以上者

安全用电技术措施和电气防火措施 临时用电设备 5     台或设备总容量在 50kW 以下者

(二)临时用电施工

P69:现场临时用电架空线路的施工要求 3.导线选择及连接

(1)导线必须采用绝缘导线。导线截面选择如下:

1)三相四线制线路的 N 线和 PE 线截面不小于相线截面的 50%,单相线路截面相同。

2)铜线截面不小于 10mm2,铝线截面不小于 16mm2

P11:绝缘导线:在建筑工程中多采用聚氯乙烯绝缘铜导线。

P143:导管施工技术要求

(1)钢导管不得采用对口熔焊连接:镀锌钢导管或壁厚小于等于 2mm 的钢导管,不得采用套管熔焊连接。按每个检验批的导管连接头总数抽查 20%,且不得少于 1 处。

(2)金属导管应与保护导体可靠连接。

1)非镀锌钢导管采用螺纹连接时,连接处的两端应熔焊焊接保护联结导体:保护联结导体宜为圆钢,直径不应小于 6mm,其搭接长度应为圆钢直径的 6 倍。

2)镀锌钢导管、可弯曲金属导管和金属柔性导管连接处的两端宜用专用接地卡固定保护联结导体:保护联结导体应为铜芯软导线,截面积不应小于 4mm²。

3)按每个检验批的导管连接头总数抽查 10%,且不得少于 1 处。

P73:电缆(本体)敷设的要求:

1.施工技术准备

电缆封端应严密,按要求做电气试验。6kV 以上的橡塑电缆,应做交流耐压试验或直流耐压试验及泄漏电流测试;1kV及以下的橡塑电缆用 2500V 兆欧表测试绝缘电阻代替耐压试验,电缆绝缘电阻再试验前后无明显变化,并做好记录。

P62:单体设备的安装要求

(1)互感器安装就位后,应该将各接地引出端子良好接地。暂时不使用的电流互感器二次线圈应短路后再接地。


P359:临时用电安全技术要求

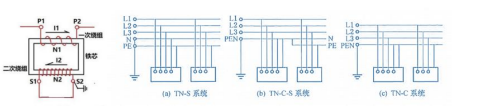

(1)临时用电工程专用的电源中性点直接接地的 220V/380V 三相四线制低压电力系统,必须符合下列规定:采用三级配电系统,ee 采用 TN-S 接零保护系统,采用二级漏电保护系统。

(8)配电箱的电器安装板上必须分设 N 线端子板和 PE 线端子板。N 线端子板必须与金属电器安装板绝缘,PE 线端子板必须与金属电器安装板做电气连接。

(三)用电计量装置及其规定

P357:用电计量装置包括计费电能表(有功、无功电能表及最大需量表)和电压、电流互感器及二次连接线导线。

用电计量装置使用规定:

1.用电计量装置的量值指示是电费结算的主要依据,依照有关法规规定该装置属于强制检定范畴,应由省级计量行政主管部门依法授权的检定机构进行检定合格,方为有效。

2.用电计量装置的设计应征得当地供电部门认可,施工单位应严格按施工设计图纸进行安装,并符合相关现行国家标准或行业标准要求。安装完毕应由供电部门检查确认。

3.供电企业在新装、换装及现场校验后应对用电计量装置加封,并请用户在工作凭证上签章。

(四)电力线路保护区作业规定

P361:电力线路保护区:电压等级:1~10;35~110;154~330;500,延伸距离(m)分别为:5m;10m;15m;20m。3.在下列机电工程施工活动中,任何单位或个人必须经县级以上地方电力管理部门批准,并采取安全措施后,方可进行作业。

(2)起重机械的任何部位进入架空电力线路保护区进行施工。

(3)小于导线距穿越物体之间的安全距离,通过架空电力线路保护区。

(4)在电力电缆线路保护区内进行作业。

P362:电力设施保护区内或附近施工作业的要求

2.编制施工方案

(2)在编制施工方案时,尽量邀请电力管理部门或电力设施管理部门派员参加,以便方案更加切实可行。

(3)在施工方案中应专门制定保护电力设施的安全技术措施,并写明要求。在作业时请电力设施的管理部门派员监管。

(4)施工方案编制完成报经电力管理部门批准后执行。


专题四:管道工程施工

(一)施工程序

P134:室外排水管道工程施工程序

施工准备→材料验收→管道测绘放线→管道沟槽开挖→管道加工预制→管道安装→排水管道窨井施工→系统闭水试验→防腐→系统清洗→系统通水试验→管道沟槽回填。

室内供暖管道工程施工程序

施工准备→材料验收→配合土建预留、预埋→管道测绘放线→管道支架制作→管道加工预制→管道支架安装→供暖设备安装→管道及配件安装→散热器及附件安装→系统压力试验→防腐绝热→系统冲洗→试运行。

(二)材料设备管理

P218:1.进场验收要求

在材料进场时必须根据进料计划、送料凭证、质量保证书或产品合格证,进行材料的数量和质量验收;收工作按质量验收规范和计量检测规定进行;验收内容包括材料品种、规格、型号、质量、数量、证件等;验收要做好记录、办理验收手续;要求复检的材料应有取样送检证明报告;对不符合计划要求或质量不合格的材料应拒绝接收。

P52:有的设备虽有出厂合格证,但实际进场时发现存在问题或缺陷,应视为不合格产品,不得进行安装

P136:2.材料设备管理

(5)管道所用流量计及压力表应进行校验检定,设备及管道上的安全阀应按设计文件要求由具备资质的单位进行整定压力调整和密封试验,当有特殊要求时,还应进行其他性能试验。安全阀校验应做好记录、铅封,并应出具校验报告。(6)散热器进场时,应对其单位散热量、金属热强度等性能进行复验:保温材料进场时,应对其导热系数或热阻、密度、吸水率等性能进行复验:复验应为见证取样检验。同厂家、同材质的保温材料,复验次数不得少于 2 次。(21 新增)

(三)管道测量

P136:(3)管道施工前,应根据施工图纸进行现场实地测量放线,以确定管道及其支吊架的标高和位置,防止因累计误差而出现超标。

P27:(3)地下管道施工测量管道施工中的测量工作,主要是控制管道的中线和高程位置。因此,在开槽前后应设置控制管道中线和高程位置的施工标志,用来按设计要求进行施工。

(四)管道安装

P137:(8)供暖管道安装坡度应符合设计及规范的规定,其坡向应利于管道的排气和泄水。例如,汽、水同向流动的热水供暖管道和汽、水同向流动的蒸汽管道及凝结水管道,坡度应为 3‰,不得小于 2‰;汽、水逆向流动的热水供暖管道和汽、水逆向流动的蒸汽管道,坡度不应小于 5‰:散热器支管的坡度应为 1%。

(11)排水塑料管必须按设计要求及位置装设伸缩节。如设计无要求时,伸缩节间距不得大于 4m。高层建筑中明设排水塑料管道应按设计要求设置阻火圈或防火套管。

(五)设备、管道试验

P139:(1)散热器组对后,以及整组出厂的散热器在安装之前应做水压试验。试验压力如设计无要求时应为工作压力的 1.5 倍,但不小于 0.6MPa;试验时间为 2~3min,压力不降且不渗不漏。

3)热水供应系统、供暖系统安装完毕,管道保温之前应进行水压试验。试验压力应符合设计要求,当设计未注明时,热水供应系统和蒸汽供暖系统、热水供暖系统水压试验压力,应以系统顶点的工作压力加 0.1MPa,同时在系统顶点的试验压力不小于 0.3MPa;高温热水供暖系统水压试验压力,应以系统最高点工作压力加 0.4MPa;塑料管及铝塑复合管热水供暖系统水压试验压力,应以系统最高点工作压力加 0.2MPa,同时在系统最高点的试验压力不小于 0.4MPa。

4)室内给水系统、热水供应系统、供暖系统管道水压试验检验方法:

钢管及复合管道在系统试验压力下 10min 内压力降不大于 0.02MPa,然后降至工作压力检查,压力应不降,不渗不漏;

塑料管道系统在试验压力下稳压 1h 压力降不超过 0.05MPa,然后在工作压力 1.15 倍状态下稳压 2h,压力降不超过0.03MPa,连接处不得渗漏。

(2)灌水试验

1)室内隐蔽或埋地的排水管道在隐蔽前必须做灌水试验。灌水高度应不低于底层卫生器具的上边缘或底层地面高度。

检验方法为满水 15min 水面下降后,再灌满观察 5min,液面不降,管道及接口无渗漏为合格。

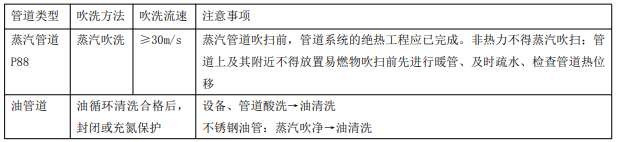

(六)管道冲洗及试运行

P140:(2)供暖管道系统试验合格后,应对系统进行冲洗并清扫过滤器及除污器,直至排出水不含泥沙、铁屑等杂质,且水色不浑浊为合格。

(3)供嗳管道系统冲洗完毕后应充水、加热,进行试运行和调试,观察、测量室温满足设计要求为合格。



专题五:设备吊装

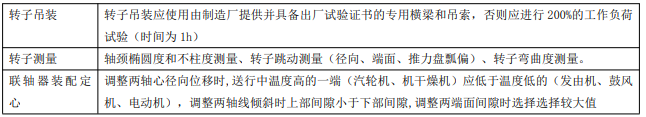

(一)转子安装技术要点 P91


(5)汽缸扣盖安装技术要点

例如,汽轮机安装中、低压缸螺栓大都采用冷紧。汽缸螺栓冷紧时,应先采用 50%〜60%的规定力矩对汽缸螺栓左右对称进行预紧,然后再用 100%的规定力矩进行紧固。

(二)安全专项方案 P209



3.超危大工程专家论证内容.

(1)专项施工方案内容是否完整、可行;

(2)专项施工方案计算书和验算依据、施工图是否符合有关标准规范;

(3)专项施工方案是否满足现场实际情况,并能够确保施工安全。

(三)起重机试运行

(2)起重机静载试运转 1)起重机的静载试验应符合下列规定:

①起重机应停放在 e。

②将小车停在起重机的主梁跨中或有效悬臂处,无冲击地起升额定起重量 1.25 倍的荷载距地面 100~200mm 处,悬吊停留 10min 后,应无失稳现象。

③卸载后,起重机的金属结构应无裂纹、焊缝开裂、油漆起皱、连接松动和影响起重机性能与安全的损伤,主梁无永久变形。

④主梁经检验有永久变形时,应重复试验,但不得超过 3 次。

⑤小车卸载后开到跨端或支腿处,检测起重机主梁的实有上拱度或悬臂实有上翘度,其值不应小于相关规定。

(3)起重机动载试运转

1)各机构的动载试运转应分别进行;当有联合动作试运转要求时,应符合随机技术文件的规定。

2)各机构的动载试运转应在全行程上进行;试验荷载应为额定起重量的 1.1 倍;

累计起动及运行时间,电动的起重机不应少于 1h,手动的起重机不应少于 10min;各机构的动作应灵敏、平稳、可靠,安全保护、联锁装置和限位开关的动作应灵敏、准确、可靠。


专题六:施工技术

P5:铝及铝合金:现有四类铸造铝合金产品:铝硅系合金、铝铜合金、铝镁合金、铝锌系合金,可用于铝合金铸件(不含压铸件)的生产。

P9:砌筑材料:在机电工程中,常用的砌筑材料包括耐火黏土砖、普通高铝砖、轻质耐火砖、耐火水泥、硅藻土质隔热材料、轻质黏土砖、石棉绒(优质)、石棉水泥板、矿渣棉、蛭石和浮石等。

P17:泵的性能参数主要有:流量、杨程、功率、效率、转速等。

P19:冶金设备

(1)轧制设备包括:拉坯机、结晶器、中间包设备、板材轧机、轧管机、无缝钢管自动轧管机、型材轧机和矫直机等。

(2)炼钢设备包括:转炉、电弧炉、钢包精炼炉、钢包真空精炼炉、真空吹氧脱碳炉、连续铸钢机械设备等。

(3)选矿设备包括:破碎设备、筛分设备、磨矿设备、选别设备等。

P22:仪高法采用水准仪和水准尺,只需计算一次水准仪高程,就可以简便地测算几个前视点高程

P33:桅杆起重机

1)桅杆起重机(以下简称桅杆)由桅杆本体、动力-起升系统、稳定系统组成。

2)桅杆本体包括桅杆、基座及其附件。桅杆由多个节(或段)连接而成,是桅杆主体受力结构。大型桅杆多采用格构式截面,中小型桅杆也有采用钢管截面的。

3)动力-起升系统主要由卷扬机、钢丝绳(跑绳)、起重滑车组、导向滑车等组成。近年的吊装作业中也有采用液压提升系统的桅杆。

4)稳定系统主要包括缆风绳、地锚等。缆风绳与地面的夹角应在 30°〜45°。

P35:流动式起重机的使用一般要求

(1)单台起重机吊装的计算载荷应小于其额定载荷。

(5)吊臂与设备外部附件的安全距离不应小于 500mm。

(6)起重机、设备与周围设施的安全距离不应小 500mm。

(7)起重机提升的最小高度应使设备底部与基础或地脚螺栓顶部至少保持 200mm 的安全距离。P54:设备基础位置、标高、几何尺寸检查验收

(1)基础的位置、标高、几何尺寸应符合设计图和现行国家标准的规定,并有验收资料或记录。

4.直埋地脚螺栓中心距、标高及露出基础长度符合设计或规范要求,中心距应在其根部和顶部沿纵、横两个方向测量,标高应在其顶部测量。

(3)活动地脚螺栓锚板的中心位置、标高、带槽或带螺纹锚板的水平度符合设计或规范要求。

P55:设备就位设备就位前,应经检查确认下列工作:

(1)设备运至安装现场经开箱检查验收合格;

(2)设备基础经检验合格,混凝土基础达到强度;

(3)除去设备底面的泥土、油污、与混凝土(含二次灌浆)接触部位油 e 漆;

(4)二次灌浆部位的设备基础表面凿成麻面且不得有油污;

(5)清除混凝土基础表面浮浆、地脚螺栓预留孔内泥土杂物和积水;

(6)垫铁和地脚螺栓按技术要求放置

P56:测点选择的部位:一般选择在设计或设备技术文件指定的部位:设备的主要工作面;部件上加工精度较高的表面;零部件间的主要结合面;支承滑动部件的导向面;轴承座剖分面、轴颈表面、滚动轴承外圈;设备上应为水平或铅垂的主要轮廓面。

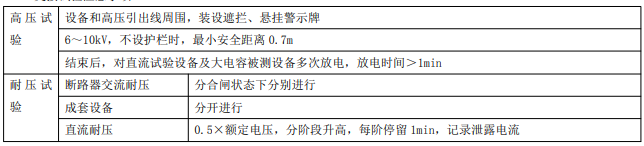

P62:通常交接试验内容:测量绝缘电阻、交流耐压试验、测量直流电阻、直流耐压试验、泄漏电流测量、绝缘油试验、线路相位检查等。

P63:交接试验注意事项



P80:管道组成件是用于连接或装配管道的元件。包括管子、管件、法兰、密封件、紧固件、阀门、安全保护装置以及膨胀节、挠性接头、耐压软管、疏水器、过滤器、管路中的节流装置和分离器等。

P81:(3)阀门的壳体试验压力应为阀门在 20℃时最大允许工作压力的 1.5 倍,密封试验压力应为阀门在 20℃时最大允许工作压力的 1.1 倍,试验持续时间不得少于 5min。无特殊规定时,试验介质温度应为 5~40℃,当低于 5C 时,应采取升温措施。

(4)安全阀的校验,应按规定进行整定压力调整和密封试验。

1)整定压力调整是指安全阀在运行条件下开始开启的预定压力,是在阀门进口处测量的表压力。整定压力调整方法为缓慢升高安全阀的进口压力,升压到整定压力的 90%后,升压速度不高于 0.01MPa/s。当测到阀瓣有开启或者见到、听到试验介质的连续排出时,则进口压力被视为安全阀的整定压力。

2)密封试验是指在整定压力调整合格后,在进行试验的进口压力下,测量通过阀瓣与阀座密封面间的泄漏率。

3)安全阀校验应做好记录、铅封,出具校验报告。

P89:汽轮机主要由汽轮机本体设备、蒸汽系统设备、凝结水系统设备、给水系统设备和其他辅助设备组成。

P94:锅炉本体设备主要由锅和炉两大部分组成。

1)锅。由汽包(汽水分离器及储水箱)、下降管、集箱(联箱)、水冷壁、过热器、再热器、气温调节装置、排污装置、省煤器及其连接管路的汽水系统组成。

P100:锅炉化学清洗后至锅炉点火应不超过 20 天,超过 20 天,应采取保养保护措施。

P105:分带法:可用于公称容积不大于 2000m3 的球罐组装。

(3)球罐的焊接顺序:焊接程序原则:先焊纵缝,后焊环缝:先焊短缝,后焊长缝:先焊坡口深度大的一侧,后焊坡口深度小的一侧。

P110:多节柱安装时,每节柱的定位轴线应从地面控制轴线直接引上,不得从下层柱的轴线引上,避免造成过大的积累误差。

P112:仪表设备及材料的保管要求

(1)测量仪表、控制仪表、计算机及其外部设备等精密设备,宜存放在温度为 5〜40℃、相对湿度不大于 80%的保温库内。

(3)设备由温度低于-5℃的环境移入保温库时,应在库内放置 24h 后再开箱。

(4)仪表设备及材料在安装前的保管期限,不应超过 1 年。超期贮存可能造成某些仪表设备、材料或其中某些元部件的性能变化、失效。

(1)自动化仪表施工的原则:先土建后安装:先地下后地上:先安装设备再配管布线:先两端(控制室、就地盘、现场和就地仪表)后中间(电缆槽、接线盒、保护管、电缆、电线和仪表管道等)。

(2)仪表设备安装应遵循的原则:先里后外:先高后低:先重后轻。

(3)仪表调校应遵循的原则:先取证后校验:先单校后联校:先单回路后复杂回路:先单点后网络。

P114:压力检测仪表安装

(1)测量低压的压力表或变送器的安装高度,宜与取压点的高度一致。

(2)测量高压的压力表安装在操作岗位附近时,宜距操作面 1.8m 以上,或在仪表正面加保护罩。

(3)现场安装的压力表,不应固定在有强烈振动的设备或管道上。

5.电磁流量计安装,应符合以下规定:流量计外壳、被测流体和管道连接法兰之间应等电位接地连接:在垂直的管道上安装时,被测流体的流向应自下而上,在水平管道上安装时,两个测量电极不应在管道的正上方和正下方位。

P120:涂装技术要求

(3)涂料进场时,供料方除提供产品质量证明文件外,尚应提供涂装的基体表面处理和施工工艺等要求。产品质量证明文件应包括:产品质量合格证:质量技术指标及检测方法:材料检测报告或技术鉴定文件。

(4)施工环境温度宜为 5~30℃,相对湿度不大于 85%,或涂敷的基体表面温度比露点温度高 3℃。

P122:有下列情况之一时,必须在膨胀移动方向的另一侧留设膨胀间隙:

(1)填料式补偿器和波形补偿器。(2)当滑动支座高度小于绝热层厚度时。(3)相邻管道的绝热结构之间。

(4)绝热结构与墙、梁、栏杆、平台、支撑等固定构件和管道所通过的孔洞之间

P124:金属保护层的接缝可选用搭接、咬接、插接及嵌接的形式。

保护层安装应紧贴保温层或防潮层。金属保护层纵向接缝可采用搭接或咬接;环向接缝可采用插接或搭接。室内的外保护层结构,宜釆用搭接形式。

P127:致密耐火材料,气孔率低于 45%的耐火材料。具有体积密度高、透气度低、耐磨性及抗渣性好、耐火度高等特性,常用于直接接触熔料的耐火材料。

2.隔热耐火材料,气孔率 e。具有质量较轻、体积密度低、隔热性能好等特性,常用于砌筑工程的隔热层。

P130:底和墙砌筑技术要求

1.砌筑炉底前,应预先找平基础。必要时,应在最下一层用砖加工找平。砌筑反拱底前,应用样板找准砌筑弧形拱的基面;斜坡炉底应放线砌筑。

4.反拱底应从中心向两侧对称砌筑。

6.圆形炉墙应按中心线砌筑。当炉壳的中心线垂直误差和半径误差符合炉内形要求时,可以炉壳为导面进行砌筑。

10.砌砖时应用木槌或橡胶锤找正,不应使用铁锤。砌砖中断或返工拆砖时,应做成阶梯形的斜搓。

11.留设膨胀缝的位置,应避开受力部位、炉体骨架和砌体中的孔洞,砌体内外层的膨胀缝不应互相贯通,上下层应相互错开。

P142:变压器和箱式变电所安装施工技术要求

(2)变压器箱体、干式变压器的支架、基础型钢及外壳应分别单独与保护导体可靠连接,紧固件及防松零件齐全,紧固件及防松零件抽查 5%。

(3)变压器安装应有抗震措施。

(4)变压器及高压电气设备、布线系统以及继电保护系统在投入运行前必须交接试验合格。

P143:低压成套配电柜线路的线间和线对地间绝缘电阻值,一次线路不应小于 0.5MΩ,二次回路不应小于 1MΩ。

P149:接地干线通常采用扁钢、圆钢、铜杆等,室内的接地干线多为明敷,一般敷设在电气井或电缆沟内。接地干线也可利用建筑中现有的钢管、金属框架、金属构架,但要在钢管、金属框架、金属构架连接处作接地跨接。

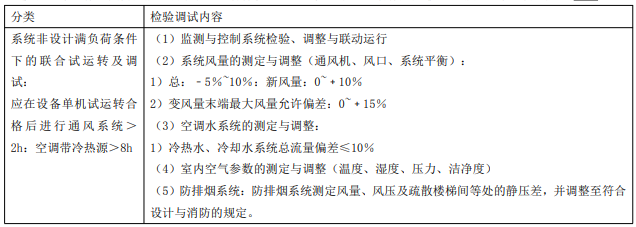

P152:通风空调系统联合试运转程序:系统检查→通风空调系统的风量、水量测试与调整→空调自控系统的测试调整→联合试运转→数据记录→质量检查。

P156:设备单机试运转安全保证措施要齐全、可靠,并有书面的安全技术交底。设备单机试运转及调试应符合下列规定:

(2)水泵叶轮旋转方向正确,无异常振动和声响,紧固连接部位无松动,其电机运行功率应符合设备技术文件的规定。

水泵连续运转 2h 后,滑动轴承与滚动轴承的温升应符合相关规范要求。

(3)冷却塔风机与冷却水系统循环试运行不少于 2h,运行应无异常情况;冷却塔本体应稳固、无异常振动。冷却塔运行产生的噪声不应大于设计及设备技术文件的规定值,水流量应符合设计要求。

(4)制冷机组运转应平稳、无异常振动与声响;各连接和密封部位应无松动、漏气、漏油等现象;吸、排气的压力和温度在正常工作范围内;能量调节装置及各保护继电器、安全装置的动作应灵敏、可靠;正常运转不少于 8h。


P160:设备、材料应附有产品合格证,质检报告,安装、使用及维护说明书等:进口设备应提供原产地证明、商检证明、质量合格证明、检测报告、安装使用及维护说明书的中文文本。

P164:建筑智能化监控设备的安装要求

(1)中央监控设备的安装要求

1)中央监控设备应在控制室装饰工程完工后进行安装。

2)外观检查无损伤,设备完整,型号、规格和接口符合设计要求,设备安装牢固,接地可靠。设备之间的连接电缆型号和连接正确、整齐,做好标识。

P165:电磁流量计应安装在流量调节阀的上游,流量计上游应有 10 倍管径长度的直管段,下游段应有 4~5 倍管径长度的直管段。

P171:自动喷水灭火系统施工程序

施工准备→干管安装→报警阀安装→立管安装→分层干、支管安装→喷洒头支管安装→管道试压→管道冲洗→减压装置安装→报警阀配件及其他组件安装→喷洒头安装→系统通水调试。

P172:细水雾灭火系统施工程序施工准备→管道及配件安装→储水储气瓶组的安装→泵组及控制柜安装→管道试压、冲洗、吹扫→细水雾喷头安装→系统调试。

P175:具有下列情形之一的特殊建设工程,建设单位应当向本行政区域内地方人民政府住房和城乡建设主管部门申请消防设计审查,并在建设工程竣工后向消防设计审查验收主管部门申请消防验收;未经消防验收或者消防验收不合格的,禁止投入使用。

特殊建设工程消防验收的条件

1.完成工程消防设计和合同约定的消防各项内容。

2.有完整的工程消防技术档案和施工管理资料(含涉及消防的建筑材料、建筑构配件和设备的进场试验报告)。

3.建设单位对工程涉及消防的各分部分项工程验收合格;施工、设计、工程监理、技术服务等单位确认工程消防质量符合有关标准。

4.消防设施性能、系统功能联调联试等内容检测合格。

P179:电力驱动的曳引式或强制式电梯施工程序

土建交接检验→设备进场验收→安装样板架、放线→轨道安装→轿厢组装→曳引机和机房设备安装→缓冲器和对重装置安装→曳引绳安装→厅门安装→电气装置安装→调试验收→试运转。

P182:轿厢在两端站平层位置时,轿厢、对重的缓冲器撞板与缓冲器顶面间的距离应符合土建布置图要求。轿厢、对重的缓冲器撞板中心与缓冲器中心的偏差不应大于 20mm。

P183:曳引式电梯的曳引能力试验时,轿厢在行程上部范围空载上行及行程下部范围载有 125%额定载重量下行,分别停层 3 次以上,轿厢必须可靠地制停(空载上行工况应平层)。轿厢载有 125%额定载重量以正常运行速度下行时,切断电动机与制动器供电,电梯必须可靠制动。当对重完全压在缓冲器上,且驱动主机按轿厢上行方向连续运转时,空载轿厢严禁向上提升。

P188:招标人可以对已发出的资格预审文件或者招标文件进行必要的澄清或者修改。澄清或者修改的内容可能影响资格预审申请文件或者投标文件编制的,招标人应当在提交资格预审申请文件截止时间至少 3 日前,或者投标截止时间至少 15 日前,以书面形式通知所有获取资格预审文件或者招标文件的潜在投标人;不足 3 日或者 15 日的,招标人应当顺延提交资格预审申请文件或者投标文件的截止时间。该澄清或者修改的内容为招标文件的组成部分。

(6)招标人可以在招标文件中要求投标人提交投标担保。投标担保可以采用投标保函或者投标保证金的方式。投标保证金可以使用支票、银行汇票等,一般不得超过投标总价的 2%。投标保证金有效期应当与投标有效期一致。依法必须进行招标的项目的境内投标单位,以现金或者支票形式提交的投标保证金应当从其基本账户转出。招标人不得挪用投标保证金。

(9)对技术复杂或者无法精确拟定技术规格的项目,招标人可以分两阶段进行招标。

3)招标人要求投标人提交投标保证金的,应当在第二阶段提出。

2.机电工程投标管理及要求

(1)投标人是响应招标、参加投标竞争的法人或者其他组织。投标人应当具备承担招标项目的能力;国家有关规定对投标人资格条件或者招标文件对投标人资格条件有规定的,投标人应当具备规定的资格条件。

P194:分析合同条件和漏洞,对有争议的内容制定对策,合同分析的重点内容如下:

(1)合同的法律基础,承包人的主要责任,工程范围,发包人的责任;

(2)合同价格,计价方法和价格补偿条件;

(3)工期要求和顺延及其惩罚条款,工程受干扰的法律后果,合同双方的违约责任;

(4)合同变更方式,工程验收方法,索赔程序和争执的解决等。

P195:总承包方按施工合同约定,为分包方的合同履行提供现场平面布置、临时设施、轴线及标高测量等方面的必要服务。

P198:不可抗力因素。如恶劣气候条件、地震、疫情、洪水,战争状态等。

P199:承包人的正式索赔文件包括:索赔申请表、批复的索赔意向书编制说明及与本项施工索赔有关的证明材料及详细计算资料等附件。

P203:施工组织设计的内容包括:工程概况、施工部署、施工进度计划、施工准备与资源配置计划、主要施工方案、施工现场平面布置及各项施工管理计划等。

P207:施工方案的类型

1.施工方案也称为分部(分项)工程或专项工程施工组织设计,是依据施工组织设计,以分部(分项)工程或专项工程为对象编制的具体作业过程文件,是施工组织设计的细化和完善。

2.按方案所指导的内容可分为专业工程施工方案和危大工程安全专项施工方案两大类。

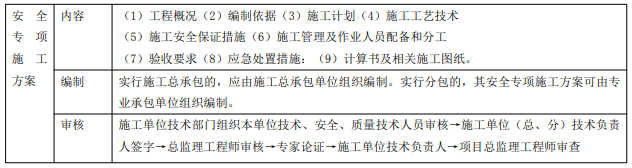

1.危大工程安全专项施工方案编制要求和内容【21 年案例】

实行施工总承包的,安全专项施工方案应当由施工总承包单位组织编制。危大工程实行分包的,专项施工方案可以由相关专业分包单位组织编制。

P208:机电工程中采用非常规起重设备、方法,且单件起吊重量在 100kN 及以上的起重吊装工程:起重量 300kN 及以上,或搭设总高度 200m 及以上,或搭设基础标高在 200m 及以上的起重机械安装和拆卸工程:跨度 36m 及以上的钢结构安装工程,或跨度 60m 及以上的网架和索膜结构安装工程:重量 1000kN 及以上的大型结构整体顶升、平移、转体等施工工艺均属超过一定规模的危险性较大的分部分项工程。

2)电力建设工程中采用非常规起重设备、方法,且单件起吊重量在 100kN 及以上的起重吊装工程:起重量 600kN 及以上的超重设备安装工程:高度 200m 及以上的内爬起重设备的拆除工程:风机(含海上)吊装工程均属超过一定规模的危险性较大的分部分项工程

P216:人力资源动态管理应遵循的基本原则:

(1)动态管理以进度计划和合同为依据,满足工程需要。(2)动态管理应允许人力资源在企业内作充分的合理流动。

(3)动态管理应以动态平衡和日常调度为手段。(4)动态管理应以达到人力资源优化组合,充分调动积极性为目的。

P217:建筑工人实名制管理相关要求如下:

对建筑企业所招用建筑工人的从业、培训、技能和权益保障等以真实身份信息认证方式进行综合管理。

(2)建筑企业应承担施工现场建筑工人实名制管理职责,制定本企业建筑工人实名制管理制度,配备专(兼)职建筑工人实名制管理人员,通过信息化手段将相关数据实时、准确、完整上传至相关部门]的建筑工人实名制管理平台。建筑工人实名制信息由基本信息、从业信息、诚信信息等内容组成。

(1)基本信息应包括建筑工人和项目管理人员的身份证信息、文化程度、工种(专业)、技能(职称或岗位证书)等级和基本安全培训等信息。

(2)从业信息应包括工作岗位、劳动合同签订、考勤、工资支付和从业记录等信息。

(3)诚信信息应包括诚信评价、举报投诉、良好及不良行为记录等信息。

P224:项目总体交底在工程开工前,由各级技术负责人组织有关工程技术管理部门依据施工组织总设计、工程设计文件、施工合同和设备说明书等资料制定技术交底提纲,对项目部职能部门、专业技术负责人和主要施工负责人及分包单位有关人员进行交底。其主要内容是项目工程的整体战略性安排,

3.单位工程技术交底

在单位工程开工前,项目技术负责人应根据单位工程施工组织设计、工程设计文件、设备说明书和上级交底内容等资料拟定技术交底大纲,对本专业范围内的负责人、技术管理人员、施工班组长及施工骨干人员进行技术交底。交底内容是本专业范围内施工和技术管理的整体性安排。

P228:重大设计变更是指变更对项目实施总工期和里程碑产生影响,或改变工程质量标准、整体设计功能,或增加的费用超出批准的基础设计概算,或增加原批准概算中没有列入的单项工程,或工艺方案变化、扩大设计规模、增加主要工艺设备等改变基础设计范围等原因提出的设计变更。重大设计变更应按照有关规定办理审批手续。

P230:施工文件:施工单位在施工过程中形成的文件,包括:施工管理文件、施工技术文件、施工进度及造价文件、施工物资文件、施工记录、施工试验记录及检测报告、施工质量验收记录、竣工验收文件。

(2)施工技术文件内容包括:工程技术文件报审表、施工组织设计及施工方案、危险性较大的分部分项工程施工方案、技术交底记录、图纸会审记录、设计交底记录、设计变更通知单、工程洽商记录、技术核定单等。P245:影响施工进度的原因影响机电工程施工进度的单位主要有建设单位、设计单位、监理单位、供货单位和施工单位:还有交通、供水、供电、通信等政府有关部门。

(4)施工单位的原因:项目管理混乱,施工计划编制失误,分包单位违约,施工现场协调不好,施工人员偏少,施工方案、施工方法不当等,影响计划进度。

P254:事中控制:(1)施工过程质量控制(工序、交接检验、隐蔽工程、调试检测、试验)(2)设备监造控制(3)中间产品控制(解体设备质量控制)(4)分部分项质量验收评定控制(5)变更控制(设计变更、图纸变更、工程洽商、施工变更)


P259:现场质量检查的内容包括:开工前的检查,工序交接检查,隐蔽工程的检查,停工后复工的检查,分项、分部工程完工后检查,成品保护的检查。

P266:3.项目部应根据施工规模配备专职职业健康安全管理人员,建筑工程、装饰工程按建筑面积配备:土木工程、线路管道、设备安装按照总造价配备:分包单位应根据作业人数配备专职或兼职职业卫生管理人员。

P267:根据企业安全生产管理制度,实施施工现场安全生产管理

(1)制定项目安全管理目标,建立安全生产组织与责任体系,明确安全生产管理职责,实施责任考核;

(2)配置满足安全生产、文明施工要求的费用、从业人员、设施、设备、劳动防护用品及相关的检测器具;

2.建立健全安全生产责任体系

(1)项目经理应为工程项目安全生产第一责任人,应负责分解落实安全生产责任,实施考核奖惩,实现项目安全管理目标:

3.项目部各类人员安全生产职责

(2)项目总工程师对本工程项目的安全生产负技术责任。

(3)施工员对所管辖劳务队(或班组)的安全生产负直接领导责任。

P278:伤亡事故发生时的应急措施

施工现场伤亡事故发生后,项目部应立即启动“事故应急预案”。

(1)首先抢救伤员,立即联系急救医院,争取抢救时间。

(2)应迅速排除险情,采取必要措施防止事故进一步扩大。

(3)保护事故现场,划出隔离区,做出隔离标识,并有人看护事故现场

P284:内部沟通协调的主要对象:1.项目经理部所设置各部门 2.项目部各专业施工队 3.各专业分包队伍

内部沟通协调的主要内容:进度、资源配备、质量、安全卫生及环境管理、施工现场交接与协调、工程资料的协调。

(1)进度计划协调的环节包括进度计划编排、组织实施、计划检查、计划调整,这四个环节循环以推进项目运行。

P285 外部沟通协调对象:【21 年案例】

(1)有直接或间接合同关系的单位

业主(建设单位、管理单位)、监理单位、材料设备供应单位、施工机械出租单位等。(2)有洽谈协商记录的单位设计单位、土建单位、其他安装工程承包单位、供水单位、供电单位。

(3)工程监督检查单位:安监、质监、特检、消防、海关(若有引进的设备、材料)、劳动和税务等单位。

(4)项目驻地生活相关单位:居民(村民)、公安、医疗等单位。

P286:外部沟通协调的主要内容

6.与地方相关部门的沟通与协调包括:与公安、消防、交通、金融、保险、环保、水电、通信、卫生、劳动、税务、海关(若有引进设备、材料)、安全、质监、特检等单位和当地居民(村民)等保持良好关系,取得支持。了解地方法规、费用等情况,发生问题及时协调处理。

288:项目部对工程分包单位协调管理的重点。

有施工进度计划安排、施工问题的协调、甲供物资分配、质量安全制度制定、资金使用调拨、临时设施布置、竣工验收考核、竣工结算编制和工程资料移交等,还有重大质量事故和重大工程安全事故的处理。

P294:施工现场通道及安全防护措施

1.场区人行道应标识清楚,并与主路之间采取隔离措施。

2.消防通道必须建成环形或足以能满足消防车回车条件,且宽度不小于 3.5m。

3.所有施工场点标识出人行通道并用隔离布带隔离。

4.所有临时楼梯必须按规定要求制作安装,两边扶手用安全网防护。

5.高 2m 以上平台必须安装护栏。

6.所有吊装区必须设立警戒线,并用隔离布带隔离,标识明显。

7.所有高处作业必须挂安全网,做安全护栏,并设置踢脚板防止坠物,靠人行道和马路一侧要用安全网封闭。

8.施工通道处应有必要的照明设施。

P301:企业管理费:企业管理费是指建筑安装企业组织施工生产和经营管理所需的费用。内容包括:管理人员工资、办公费、差旅交通费、固定资产使用费、工具用具使用费、劳动保险费、检验试验费、夜间施工增加费、工程定位复测费、工会经费、职工教育经费、财产保险费、财务费、税金和其他等。

2.措施项目费

(1)施工技术措施项目费,包括大型机械设备进出场及安拆费、脚手架工程费、专业工程施工技术措施项目费、其他施工技术措施费。

P306:施工机械使用费的控制:施工图预算中的机械使用费=工程量×定额台班单价可通过与发包方协商,在合同中明确增加机械费补贴来增加机械费预算收入,控制机械费成本。

P307:材料成本的控制

加强材料采购成本的管理,同样检查“量价分离”原则,从量差和价差两个方面控制;加强材料消耗的管理,参照定额,从限额发料和现场消耗两个方面控制。

4.施工机具费的控制

按施工方案和施工技术措施中规定的机种和数量安排使用;提高施工机械的利用率和完好率;严格控制对外租赁施工机械,严格控制机械设备进出场时间。

P308:成本降低率=(计划成本-实际成本)/计划成本。

降低机电工程项目施工成本的主要措施

1.降低项目成本的组织措施:人、结构、分工、流程

最后,确定合理的工作流程,在科学管理的基础之上,完善各项规章制度,明确各项工作要求,准确、完整地传递相关信息。

P313:单机试运行是模拟负荷试运行,指现场安装的单台驱动装置、机器(机组)的空负荷运转或以空气、水等替代设计的工作(生产)介质进行的模拟负荷试运行单机试运行属于工程施工安装阶段的工作内容。确因受介质限制或必须带负荷才能运转而不能进行单机试运行的单台设备,按规定办理批准手续后,可留待负荷试运行阶段一并进行。中小型单体设备工程一般可只进行单机试运行。P314:联动试运行责任分工及参加单位

(1)由建设单位(业主)组织、指挥。建设单位工作内容包括:负责及时提供各种资源,审批联动试运行方案:选用和组织试运行操作人员:实施试运行操作。

(2)调试单位的工作内容:编制联动试运行方案、按照批准后的联动试运行方案指挥联动试运行。

(3)施工单位工作内容:负责岗位操作的监护,处理试运行过程中机器、设备、管道、电气、自动控制等系统出现的问题并进行技术指导。

(4)联动试运行参加单位:建设单位、生产单位、施工单位、调试单位以及总承包单位(若该工程实行总承包)、设计单位、监理单位、重要机械设备的生产厂家。

(5)若建设单位要委托施工单位(或总承包单位)组织联动试运行,可签订合同进行约定。施工单位(或总承包单位)在联动试运行时代替建设单位(业主)负责组织、实施试运行的全部工作,并承担自己在试运行过程中的辅助职能。

P320:螺杆式压缩机空气负荷试运转要求:

①各种检测仪表和有关阀门的开启或关闭应灵敏、正确、可靠。

②启动压缩机空负荷运转不应少于 30min。

③应缓慢关闭旁通阀,并应按随机技术文件规定的升压速率和运转时间,逐级升压试运转;应在前一级升压运转期间无异常现象后,再将压力逐渐升高;升压至额定压力下连续运转的时间不应少于 2h。④在额定压力下连续运转中应检查下列各项,并应每隔 0.5h 记录一次。

P328:联动试运行应符合的规定

1.必须按照试运行方案及操作规程精心指挥和操作。2.试运行人员必须按建制上岗,服从统一指挥。

3.不受工艺条件影响的仪表、保护性联锁、报警皆应参与试运行,并应逐步投用自动控制系统。

4.划定试运行区域,无关人员不得进入。5.认真做好记录。

P333:1.工程预付款

(2)预付款用于承包人为合同工程购置材料和工程设备,组织施工机械和人员进场等。

2.安全文明施工费的支付

1)除专用合同条款另有约定外,发包人应在工程开工的 28 天内预付不低于当年施工进度计划的安全文明施工费总额的 50%,其余部分应与进度款同期支付。

2)发包人没有按时支付安全文明施工费的,承包人可以催告发包人支付,发包人在付款期满的 7 天内仍未支付的,承包人有权暂停施工。

P334:进度款审核与支付

(3)发包人应在签发进度款支付证书后的 14 天内,向承包人支付进度款。

(4)发包人未按前款规定支付进度款的,承包人可催告发包人支付,并有权获得延迟支付的利息;发包人在付款期满后的 7 天内仍未支付的,承包人可在付款期满的第 8 天起暂停施工。发包人应承担由此增加的费用和延误的工期,向承包人支付合理利润,并承担违约责任。

P335:工程竣工结算价款=合同价款+施工过程中调整预算或合同价款调整数额-预付及已结算工程价款-质量保证金

P337:施工记录资料。包括图纸会审记录、设计变更单、隐蔽工程验收记录:定位放线记录:质量事故处理报告及记录:特种设备安装检验及验收检验报告:分项工程使用功能检测记录等。

P342:根据《建设工程质量管理条例》规定,建设工程在正常使用条件下的最低保修期限为:

1.建设工程的保修期自竣工验收合格之日起计算。

2.电气管线、给水排水管道、设备安装工程保修期为 2 年。

3.供热和供冷系统为 2 个供暖期或供冷期。

4.其他项目的保修期由发包方与承包方约定。

P343:工程回访计划主要的工作内容:主管回访保修业务的部门;回访保修的执行单位;回访的对象(发包人或使用人)及其工程名称;回访时间安排和主要内容;回访工程的保修期限等。

P349:强制检定是指计量标准器具与工作计量器具必须按检定周期送由法定或授权的计量检定机构检定。强制检定的计量器具范围有:

(1)社会公用计量标准器具。

(2)部门和企业、事业单位使用的最高计量标准器具。

(3)用于贸易结算、安全防护、医疗卫生、环境监测等方面的列入计量器具强制检定目录的工作计量器具。

3.施工计量器具检定范畴

(1)列入《中华人民共和国强制检定的工作计量器具目录》的在施工中的工作计量器具。如用于安全防护的压力表、电能表(单相、三相)、测量互感器(电压互感器、电流互感器)、绝缘电阻测量仪、接地电阻测量仪、声级计等。(2)施工单位建立的最高计量标准器具。

(3)列入《中华人民共和国依法管理的计量器具目录》的计量器具。如电压表、电流表、欧姆表、相位表等。

P352:分类管理计量器具(能分类)

推荐采用广泛应用于企业管理的、“突出重点,兼顾一般”的 ABC 分类管理方法。根据计量器具的性能、使用地点、使用性质及使用频度,将计量器具划分为 A、B、C 三类,并采取相应的管理措施和色标标志。

P353:施工现场计量器具管理程序计量器具的管理程序应符合量值传递、量值测量、量值分析的要求,保证施工过程中记录的质量特性的检测数据可靠、有效。管理程序如图所示。


P358:用电安全规定

用户用电不得危害供电、用电安全和扰乱供电、用电秩序。施工单位在施工过程中应遵守用电安全规定,不允许有以下行为:

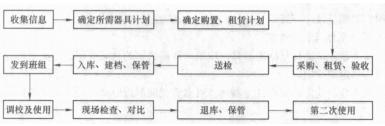

1.擅自改变用电类别。2.擅自超过合同约定的容量用电。3.擅自超过计划分配的用电指标。

4.擅自使用已经在供电企业办理暂停使用手续的电力设备,或者擅自启用已经被供电企业查封的电力设备。

5.擅自迁移、更动或者擅自操作供电企业的用电计量装置、电力负荷控制装置、供电设施以及约定由供电企业调度的用户受电设备。6.未经供电企业许可,擅自引入、供出电源或者将自备电源擅自并网。P359:施工现场临时用电组织设计的基本内容包括:

现场勘测、确定(电源进线、变电所或配电室、配电装置、用电设备)位置及线路走向、进行负荷计算、选择变压器、设计配电系统、设计防雷装置、确定防护措施、制定安全用电措施和电气防火措施。

如设计配电系统包括:设计配电线路,选择导线或电缆:设计配电装置,选择电器、设计接地装置、绘制临时用电工程图纸。

临时用电施工图纸主要包括:用电工程总平面图、配电装置布置图、配电系统接线图、接地装置设计图。临时用电工程图纸应单独绘制,临时用电工程应按图施工。

P371:特种设备出厂(竣工)要求

1.特种设备出厂时,应当随附安全技术规范要求的设计文件、产品质量合格证明、安装及使用维护保养说明、监督检验证明等相关技术资料和文件。

2.特种设备安装、改造及重大修理过程中及竣工后,应当经相关检验机构监督检查,未经检验或检验不合格者,不得交付使用。

P374:以管道工程为主体,且工程量大、施工周期长的装置区内的管廊工程、地下管网工程等,能够具备独立施工条件或使用功能时,可确定为单位(子单位)工程进行验收。

P375:较大的电气安装工程,如变电装置(大型变电所)可划分为单位(子单位)工程,便于施工验收。

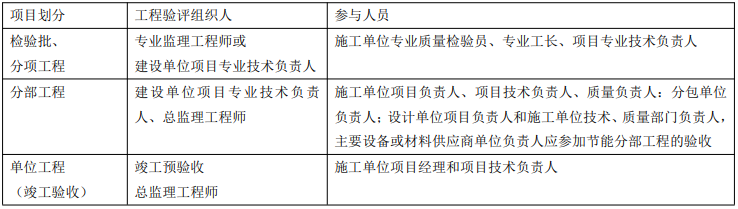

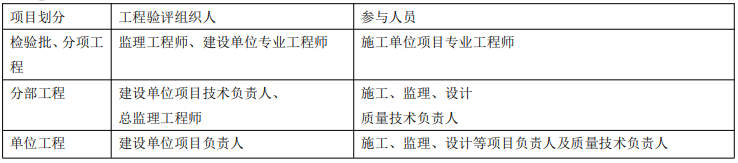

P378:工业安装工程施工质量验收的组织


P381:建筑工程项目验收程序与组织


P382:主控项目是保证工程安全和使用功能的重要检验项目,是对安全、卫生、环境保护和公共利益起决定性作用的检验项目,是确定该检验批主要性能的项目,因此必须全部符合有关专业工程验收规范的规定。一般项目是除主控项目以外的检验项目,可以允许有偏差的项目。

例如,管道的压力试验:风管系统的严密性试验、电气的绝缘与接地测试等均是主控项目。

P383:单位(子单位)工程质量验收合格规定

(1)单位(子单位)工程所含分部(子分部)工程的质量均应验收合格。

(2)质量控制资料应完整。

(3)单位(子单位)工程所含分部工程的有关安全、节能、环境保护和主要使用功能的检测资料应完整。

(4)主要功能项目的抽查结果应符合相关专业质量验收规范的规定。

(5)观感质量验收应符合要求。
